公路桥梁和隧道工程施工安全风险评估指南
(试行)
中华人民共和国交通运输部
2011年4月
前言
《公路桥梁和隧道工程施工安全风险评估指南》(简称《指南》)旨在指导和规范 全国公路桥梁、隧道工程施工安全风险评估工作,预防公路施工重特大生产安全事故 发生,提高工程施工安全风险控制能力。
本《指南》学习和借鉴了国外风险评估通行做法,吸取了国内铁路、城市地铁、 公路桥隧工程设计阶段风险评估的成果,总结了我国公路桥梁隧道建设经验和教训, 结合行业发展实际,按照从全局出发、抓住重点、解决突出问题的思路,提出了公路 桥梁、隧道工程施工•安全风险评估的方法和程序,建立了风险评估指标体系,列出了 典型的重大风险控制措施建议(供参考)。
本《指南》分总体风险评估和专项风险评估两个层次。总体风险评估从桥梁或隧 道的工程规模、建设条件、技术难度等因素考虑,静态评估桥梁或隧道工程整体施工 安全风险大小。专项风险评估以具体施工作业活动为对象,从分析施工作业活动特点 入手,辨识常见事故类型,列出风险源清单,通过风险分析与估测,确定重大风险源, 并对重大危险源进行量化的动态评估。
本《指南》共分7章,主要内容包括:总则、术语•、总体风险评估、专项风险评
估、重大风险源估测、风险控制、风险评估报告编制等。
目录
1总则......................................................................................................................................1
2术语......................................................................................................................................3
3总体风险评估......................................................................................................................6
3.1 一般要求........................................................................................................................6
3.2桥梁工程........................................................................................................................7
3.3隧道工程......................................................................................................................10
4专项风险评估....................................................................................................................13
4.1 一般要求......................................................................................................................13
4.2风险源辨识..................................................................................................................13
4.3风险分析......................................................................................................................18
4.4风险估测......................................................................................................................20
5重大风险源风险估测........................................................................................................21
5.1 —般要求......................................................................................................................21
5.2桥梁工程......................................................................................................................23
5.3隧道工程......................................................................................................................33
6风险控制............................................................................................................................38
6.1 一般要求......................................................................................................................38
6.2 一般风险源控制..........................................................................................................39
6.3重大风险源控制..........................................................................................................40
7风险评估报告编制............................................................................................................41
附录1常用评估方法特点...................................................................................................43
附录2公路桥梁工程主要施工作业活动与典型事故类型对照表..................................49
附录2公路隧道工程钻爆法施工作业活动与典型事故类型对照表..............................50
附录3公路桥梁典型的重大风险源风险控制建议...........................................................53
附录4公路隧道典型的重大风险源风险控制建议...........................................................62
附录5施工安全风险评估报告格式...................................................................................68
1总则
ι.o.ι为指导公路桥梁、隧道工程施工安全风险评估工作,有效控制施工 安全风险,减少重特大生产安全事故的发生,降低人员伤亡和经济损失, 保障公路桥梁、隧道工程建设的安全,编制本《指南》。
1.0.2本《指南》适用于新建公路桥梁工程和以钻爆法为主要开挖手段的 新建公路隧道工程的施工安全风险评估工作,改扩建公路桥梁、隧道工程 可参照执行。
1.0.3本《指南》确定了公路桥梁、隧道工程施工阶段安全风险评估的工 作原则、操作程序、评估方法、风险估测标准和风险评估报告形式要求。
1.0.4施工安全风险评估分为总体风险评估和专项风险评估。
总体风险评估指开工前根据桥梁或隧道工程的地质环境条件、建设规 模、结构特点等孕险环境与致险因子,评估桥梁或隧道工程整体风险,估 测其安全风险等级。属于静态评估。
专项风险评估指是将总体风险评估等级为nI级(高度风险)及以上桥 梁或隧道工程中的施工作业活动(或施工区段)作为评估对象,根据其作业 风险特点以及类似工程事故情况,进行风险源普查,并针对其中的重大风 险源进行量化估测,提出相应的风险控制措施。属于动态评估。
1.0.5施工安全风险评估应根据项目工程特点,选择定性和定量相结合的 评估方法(常用评估方法特点见附录1)。本《指南》推荐量化评估方法 为指标体系法。
1.0.6本《指南》规定了施工安全风险评估的通用原则,考虑到工程个案 间差异性较大,具体评估时可对评估指标、分级标准、评估方法等进行相
应改进。
1.0.7公路桥梁、隧道工程施工安全风险评估工作除遵守本《指南》夕卜, 还应符合国家、行业和地方相关法律、法规、标准、规范和规程的规定。
2
2术语
2.0.1 事故 Accident
可能造成工程发生人员伤亡、经济损失、环境影响、工期延误或工程 耐久性降低等不利事件。本《指南》重点考虑人员伤亡和经济损失的事故。
2.0.2 风险 Risk
某一事故发生的可能性和严重程度的组合。
2.0.3 孕险环境 Risk Surroundings
潜在发生事故的各种工程场地区域、周边环境、施工工艺及管理方案 等。
2.0.4 风险源 Risk Factors
也可称为致险因子,是指可能导致事故发生的直接因素,如:施工方 案、作业活动、施工设备、危险物质、作业环境等。
2.0.5 风险源辨识 Risk Factors Identification
通过对工程施工过程进行系统分解,调查各施工工序潜在的事故类型 的过程。
2.0.6 风险分析 Risk Analysis
采用系统安全工程的方法对风险源可能导致的事故进行分析,找出可
3
能受伤害人员、致害物、事故原因等,确定主要的物的不安全状态和人的 不安全行为。
2.0.7 风险估测 Risk evaluation
采用定性或定量的方法,对风险事故发生的可能性及严重程度进行数 量估算,并根据制定的风险分级标准和接受准则,对工程风险进行等级分 析、危害性评定和风险排序的过程。
2.0.8 施工安全风险评估 Construction Safety Assessment
针对工程施工过程中各项作业活动、作业环境、施工设备、危险物品 等所潜在风险进行风险源辨识、风险分析、风险估测的系列工作。
2.0.9 本质安全 Intrinsic safety
在施工设备、施工技术工艺中含有的、内在的能够从根本上防止事故 发生的功能。即使作业人员失误或者设备发生故障,仍能保证不发生安全 事故。
2.0.10 单位作业 Unit construction procedure
单位作业是具有一定专业特征,在施工中由相应工种完成并与其他作 业活动间有较清晰界面的施工作业活动,如:模板作业、钻孔作业、爆破 作业、吊装作业等。
2.0.11 一般风险源 Normal Risk Factors
指风险源相对简单,影响因素间关联性较低,运用一般知识与经验即
4
可防范的风险源。
2.0.12 重大风险源 High Risk Factors
指风险源相对比较复杂,存在较大的不可预见性,引发的事故严重性 较大,必须从结构设计、环境因素、施工方法、安全管理等角度进行控制 和防范的风险源。
5
3总体风险评估
3.1 -般要求
3.1.1公路桥梁、隧道工程施工安全总体风险评估,是指开工前根据桥梁 或隧道工程的地质环境条件、建设规模、结构特点等孕险环境与致险因子, 评估桥梁或隧道工程整体风险,估测其安全风险等级。属于静态评估。
3.1.2经总体风险评估,对于III级(高度风险)及以上等级的桥梁或隧道 工程,应组织开展专项风险评估。其他风险等级的桥梁或隧道工程,视情 况确定是否开展专项风险评估。
3.1.3本《指南》推荐采用风险指标体系法进行总体风险评估。评估小组 可根据工程实际情况,并结合自身经验,对本《指南》推荐的总体风险评 估指标体系进行改进。
6
3.2桥梁工程
3.2.1桥梁工程施工安全风险总体评估主要考虑桥梁建设规模、地质条件、 气候环境条件、地形地貌、桥位特征及施工工艺成熟度等评估指标,评估 指标的分类、赋值标准可参见表1。
表1桥梁工程总体风险评估指标体系
|
评估指标 |
分值 |
说明 | ||
|
建设规模 (Al) |
单孔跨径Lk (总长L)超过或达到国内外 同类桥型最大单孔跨径Lk (总长L) |
6-8 |
应结合各地工 程建设经验及 水平,综合判 定,其中拱桥应 按高限取值。 | |
|
Lk>150 米或 L> 1000 米 |
3-5 | |||
|
100 米≤L≤1000 米或 40 米SLkWI 5 0 米 |
1-2 | |||
|
L<100 米或 LkV40 米 |
0-1 | |||
|
地质条件 (A2) |
不良地质灾害多发区域(包括岩溶、滑坡、 泥石流、采空区、强震区、雪崩区、水库坍 岸区等)___________________ |
4-6 |
特殊性岩土主 要包括:冻土、 膨胀性岩土、软 土等。 | |
|
存在不良地质灾害,但不频发或存在特殊性 岩土,影响施工安全及进度_______ |
1-3 | |||
|
地质条件较好•,基本不影响施工安全因素- |
-0∏~ | |||
|
气候环境 条件(A3) |
极端气候事件多发区域(洪水、强风、强暴 雨雪、台风等)________________ |
4-6 |
应结合施工工 艺特征综合判 定。 | |
|
气候环境条件一般,可能影响施工安全,但 不显著________________ |
2-3 | |||
|
气候条件良好,基本不影响施工安全 |
0-1 | |||
|
地形地貌 条件(A4) |
山岭 IX |
峡谷、山间盆地、山口等险要区域 |
4-6 |
应结合勘察资 料,综合判定。 |
|
一般区域 |
0-3 | |||
|
平原区 |
0-1 | |||
|
桥位特征 (A5) |
跨江、 河、海 湾 |
通航等级1级-3级 |
4-6 |
跨线桥应综合 考虑交叉线路 的交通量状况。 |
|
通航等级4级-6级 | ||||
|
通航等级7级及等外 |
0-1 | |||
|
陆地 |
跨线桥(公路、铁路等)及其他特 殊桥______________ |
3-6 | ||
|
施工工艺 成熟度 (A6) |
新技术、新工艺,新设备国内首次应用 |
2-3 - |
应考虑施工企 业工程经验。 | |
|
施工工艺较成熟,国内有相关应用 | ||||
7
3.2.2桥梁工程施工安全总体风险大小计算公式为:
R=A 1 ÷A2÷A3+A4+A5+A6,其中,
Al指桥梁建设规模所赋分值;
A2指工程所处地质条件所赋分值;
A3指工程所处气候环境条件所赋分值;
A4指工程所处地形地貌所赋分值;
A5指桥位特征所赋分值;
A6指施工工艺成熟度所赋分值。
评估指标体系中各指标所赋分值应结合工程实际,综合考虑各种因素 的影响程度而定,数值应取整数。评估指标也可以根据工程实际进行相应 的增加或删减,同时风险分级标准也须进行相应调整。
3.2.3计算得到总体风险值R后,对照表2确定桥梁工程施工安全总体风 险等级。
表2桥梁工程施工安全总体风险分级标准
|
风险等级 |
计算分值R一 |
|
等级IV (极高风险) |
14分及以上 |
|
等级IH (高度风险) |
8-13 分 |
|
等级II (中度风险) |
5-8分 |
|
等级I (低度凤险) |
0-4分 |
8
3.2.4总体风险等级在In级(高度风险)及以上的桥梁工程,应纳入专项 风险评估范围。评估小组应根据总体风险评估情况,提出专项风险评估中 需要重点评估的风险源。其他风险等级的桥梁工程,也应视情况确定是否 开展专项风险评估。
9
3.3隧道工程
3.3.1隧道工程施工安全总体风险评估主要考虑隧道地质条件、建设规模、 气候与地形条件等评估指标,评估指标的分类、赋值标准可参见表3。
表3隧道工程总体风险评估指标体系
|
评估指标 |
分类 |
分 值 |
说明 | |
|
地质G =(a+b+c) |
围岩 情况 a |
l.V、Vl闹岩长度占全隧长度70%以上_______ |
3-4 |
根据设计 文件和施 工实际情 况确定。 |
|
2.V、VI围岩长度占全隧长度40%以上、70%以下 | ||||
|
3.V、Vl闹岩长度占全隧长度20%以上、40%以下 |
1 | |||
|
4V、VT围岩长度占全隧长度20%以下 |
0 | |||
|
瓦斯 含量 b |
1 •隧道洞身穿越瓦斯地层 |
2-3 | ||
|
2•隧道洞身附近可能存在瓦斯地层 |
1 | |||
|
3 •隧道施工•区域不会出现瓦斯 |
0 | |||
|
富水 情况 c |
1•隧道全程存在可能发生涌水突泥的地质 |
2-3 | ||
|
2•有部分可能发生涌水突泥的地质 | ||||
|
3•无涌水突泥可能的地质 |
-δ- | |||
|
开挖断面 A |
1 •特7 |
《断面(单洞四车道隧道)______________ |
4 | |
|
2大断面(单洞三车道隧道)_______________ | ||||
|
3.中断面(单洞双车道隧道) |
2 | |||
|
4小断面(单洞单车道隧道) | ||||
|
隧道全长 L |
1 •特长(300Om以上) | |||
|
2•长(大于IOOOm、小于300Om) |
3- | |||
|
3.中(大于500m、小于IOOOm)___________________ |
2- | |||
|
4.短(小于50Om)______________________________ |
1 | |||
|
洞口形式 S |
1 •竖井 | |||
|
2•斜井 | ||||
|
3.水平洞 | ||||
|
洞口特征 C |
1•隧道进口施工困难 |
2 |
从施工便 道难易、 地形特点 等考虑。 | |
|
2.隧道进口施工较容易 |
1 | |||
注:1 •指标的収值针对单洞。
2.表中“以上"表示含本数,"以下”表示不含本数,下同。
10
3.3.2隧道工程施工安全总体风险大小计算公式为:
R=G (A+L÷S+C),其中,
G指隧道、竖井、斜井路线周围的地质所赋分值;
A指标准的开挖断面所赋分值;
L指隧道入口到出口的长度所赋分值(计算隧道长度时将隧道竖 井、斜井长度计算在内);
S指成为通道的隧道出入口的形式所赋分值;
C指隧道洞口地形条件所赋分值。
评估指标体系中各指标所赋分值应结合工程实际,综合考虑各种因素 的影响程度而定,数值取整数。评估指标也可以根据工程实际进行相应的 增加或删减,同时风险分级标准也须进行相应调整。
333计算得到总体风险值R后,对照表4确定隧道工程施工安全总体风 险等级。
表4隧道工程施工安全总体风险分级标准
|
_____风险等级_____ |
计算分值R |
|
等级IV (极高风险)______ |
22分及以上一 |
|
等级HI (高度风险) - |
14-21 分 |
|
等级π (中度风险) - |
7-13 分_________ |
|
等级I (低度风险) - |
0-6分 |
11
3.3.4总体风险等级在III级(高度风险)及以上的隧道工程,应纳入专项 风险评估范围。评估小组根据总体风险评估情况,提出专项风险评估中需 要重点评估的风险源。其他风险等级的隧道工程,也应视情况确定是否开 展专项风险评估。
12
4专项风险评估
4.1 -般要求
4.1.1专项风险评估是将总体风险评估等级为III级(高度风险)及以上桥 梁或隧道工程中的施工作业活动(或施工区段)作为评估对象,根据其作业 风险特点以及类似工程事故情况,进行风险源普查,并针对其中的重大风 险源进行量化估测,提出相应的风险控制措施。属于动态评估。
4.1.2专项风险评估前,首先,应按照施工组织设计所确定的施工工法, 分解施工作业程序,结合工序(单位)作业特点、环境条件、施工组织等 致险因子,辨识施工作业活动中典型事故类型,从而建立风险源普查清单, 并通过风险分析和估测,确定重大风险源。其次,按照本《指南》推荐的 指标体系法评估重大风险源的风险等级,并对照风险可接受准则确定相应 的风险控制措施。

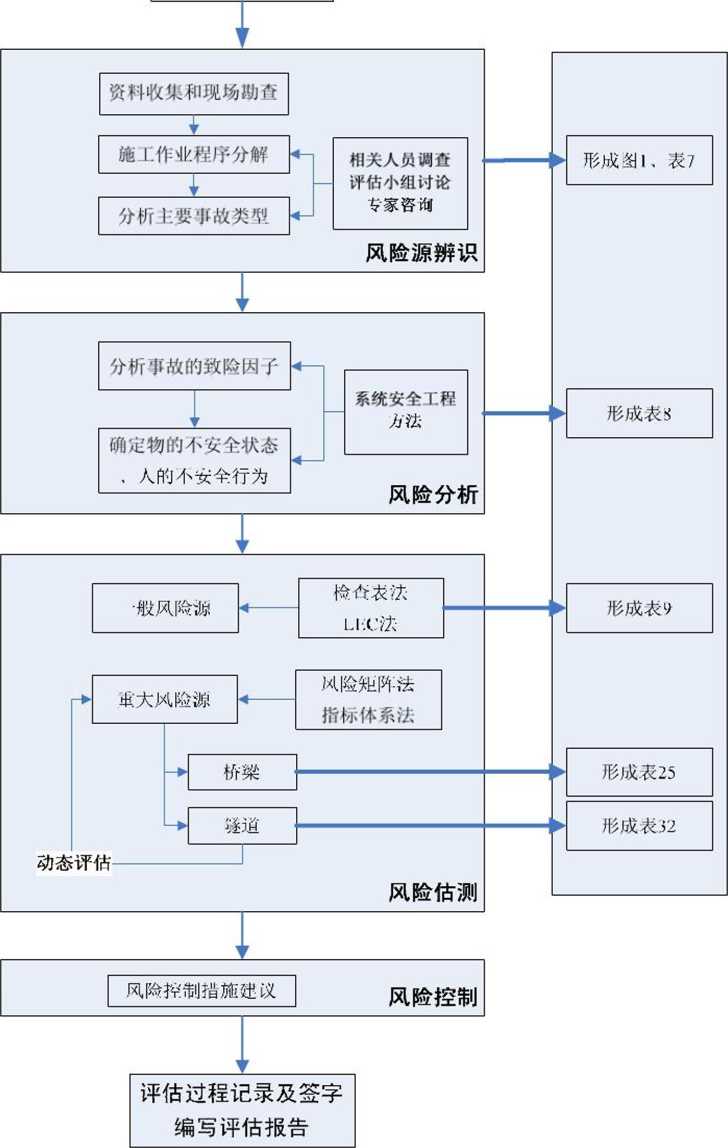

4.1.3专项风险评估的基本程序包括:风险源普查、辨识、分析,并针对 重大风险源进行估测、控制。具体流程见图1。
4.2风险源辨识
4.2.1风险源辨识是风险评估的基础,包括3个步骤:工程资料的收集整理、 施工作业程序分解、施工作业可能发生的安全事故辨识。
4.2.2评估小组应先进行现场踏勘,收集风险评估相关的基础资料,主要 包括:
(1)类似工程事故资料;
(2)本工程相关设计及施工文件资料;
13
成立风险评估小组
图1专项风险评估流程图
14
(3)工程区域内水文、地质、气候等资料;
(4)工程可行性研究报告、工程地质勘察报告、初步设计文件、 施工图设计文件及工程施工组织设计文件等资料;
(5)工程区域内的建(构)筑物(含管线、民防设施、铁路、公 路等)资料;
(6)上阶段风险评估的成果;
(7)其他与风险源辨识对象相关的资料。
423施工作业程序分解包括分部分项工程及工序(单位)作业划分。可 参照《公路工程质量检验评定标准》(JTGF80),以及施工组织设计文 件所确定的施工工艺,将公路桥梁或隧道工程按照单位工程-分部工程--分项工程-工序(单位)作业的层次进行分解,明确单位作业主要工序、 施工方法、作业程序、机械设备和建筑材料等特点。
4.2.4专项风险评估单元可以是分部工程、分项工程、工序(单位)作业, 评估单元大小视风险评估具体需求而定。作业程序分解情况应作为风险评 估过程的记录之一,如图2所示。
15
分项工程 单位作业 主要工序:方法,程序端篇,材料等)
图2施工作业程序分解框图
4.2.5为方便风险评估,公路桥梁工程施工作业活动一般分解到分项工程。 公路桥梁工程主要分项工程可参见表5。
表5公路桥梁工程主要分项工程
|
序号 |
__________施工作业活动__________ |
|
1 |
基坑施工 |
|
沉入桩施工 | |
|
灌注桩施工 - | |
|
4 |
沉井基础施工 |
|
地下连续墙施工 | |
|
6 |
锚锭施工 — |
|
钢筋工程施工作业 | |
|
混凝土工程施工•作业 | |
|
预应力混凝土工程施工 | |
|
10 |
砌体工程施工 - |
|
Il |
墩(柱)塔施工 |
|
12 |
钢筋混凝土和预应力混凝土梁式桥上部结构施工 |
|
13 |
拱桥上部结构施工 |
|
14 |
悬索桥上部结构施工 |
|
15 |
斜拉桥上部结构施工 |
16
4.2.6钻爆法施工的公路隧道工程施工作业程序分解情况可参见表6。
表6公路隧道工程钻爆法施工作业程序分解示例
|
分部工程 |
分项工程 |
______单位作业______ |
作业内容 |
|
洞口工程 |
洞口开挖 |
清表作业 |
略 |
|
______挖掘作业______ | |||
|
爆破作业 | |||
|
超前管棚 | |||
|
支护钢拱架 | |||
|
喷射混凝土 | |||
|
洞口边仰坡防护 |
地锚布设 | ||
|
混凝土隔框施工 | |||
|
截水沟施工 | |||
|
边坡植被 | |||
|
洞身开挖 |
钻爆作业 |
人工钻孔/凿岩车钻孔 | |
|
装药与•起爆 | |||
|
略 | |||
|
危石清除(找顶) | |||
|
洞内运输 |
_______装渣_______ | ||
|
无轨运输/有轨运输 | |||
|
卸渣 | |||
|
爆破器材运输 | |||
|
洞身衬砌 |
初期支护 |
超前支护或超前小导管 | |
|
立拱架 | |||
|
铺设钢筋网 | |||
|
喷射混凝土 | |||
|
二次衬砌 |
铺设防水层 | ||
|
绑扎二次衬砌钢筋 | |||
|
浇筑二次衬砌混凝土 | |||
|
填充仰拱混凝土 | |||
|
隧道路面 |
基层面层 |
(沥青)混凝土浇筑 | |
|
养生 - | |||
|
交通工程 |
交通安全设施ι |
______高处作业______ | |
|
机电设施 |
机电安装 |
4.2.7施工作业程序分解后,通过相关人员调查、评估小组讨论、专家咨 询等方式,分析评估单元中可能发生的典型事故类型,并形成风险源普查
17
清单(格式见表7)。公路桥梁工程主要施工作业活动与典型事故类型对 照表见附录2,公路隧道工程钻爆法施工作业活动与典型事故类型对照表 见附录3。
表7公路桥梁、隧道工程施工安全风险源普查清单
|
序号 |
____风险源____ |
_____判断依据_____ |
|
1 |
风险源1 | |
|
2 |
风险源2 | |
|
• • • |
• • • | |
|
N |
风险源N |
4.3风险分析
4.3.1评估小组应从人、机、料、法、环等方面对可能导致事故的致险因 子进行分析,重点分析:
①致险因子,包括:
a)人员活动、作业能力及其他因素
b)作业场所内设施、设备及物料等
c)作业场所外对施工人员安全的影响
② 可能受到事故伤害的人员类型,包括:
a)作业人员本身
b)同一作业场所的其他作业人员
c)周围其他人员
③事故发生的原因,包括:
a)机械设备故障
b)人为失误
c)自然灾害等
④人员伤害程度,包括:
a)死亡
b)重伤
c)轻伤
18
4.3.2致险因子分析应米用系统安全工程的方法,通过评估小组讨论会的 形式实施。可采用鱼刺图法、危害及操作性评估(HAZoP)、故障模式与 影响分析(FMEA) ʌ故障树分析法、事件树分析法等方法进行分析。图 3为采用鱼刺图法进行事故原因分析的示例。
I管理不当I
I施I:「•人I
人力小足,
RHVt βfc÷Λ
yθf 小 It
-
J 一2.",、
吐挖6
*序BiK
女个**小縦
尤動!rm■
-H人员因索
I模作不当I
夜同照明.._____
、 、叫收餐小足
⅛⅞斗 N
^l→^-iul^
禾崎域足,
I作业环境I
洗A抹啡小二
I作业不臼I
也皿注行
H具设条未固定
坏境因來
I物体打下]
I施「.通道I
图3鱼刺图法进行事故致因分析示例
433分析致险因子时应找出可能导致事故发生的物的不安全状态和人的 不安全行为。不安全状态和不安全行为分类见国家标准《企业职工伤亡事 故分类》(GB 6441)。
4.3.4风险分析的结果应填入表8。
表8风险源风险分析表
|
单位 作业 内容 |
潜在的事 故类型 |
致险因 子 |
受伤害人 员类型 |
伤害 程度 |
不安全状态 |
不安全行为 |
备注 |
|
• • • |
• • • |
• • • |
• • • |
• • • |
• •・ |
• • • |
・・・ |
19
4.4风险估测
4.4.1风险估测是采用定性或定量的方法对风险事故发生的可能性及严重 程度进行数量估算。风险大小=事故发生可能性X事故严重程度。"X"表示 事故发生可能性和事故严重程度的组合。
4.4.2风险估测方法应结合工程施工内容、安全管理方案、可能发生的事 故特点等因素确定。事故可能性评估可选用专家调查法、故障树分析法、 事件树分析法等,事故严重程度评估可选用专家调查法等。
4.4.3 一般风险源的风险估测,不宜过分强调精确量化,评估小组可自行 设计简单风险等级判定标准,或参考检查表法、LEC法,以相对风险等级 来确定。
4.4.4重大风险源的风险估测,应进行定量风险估测,确定风险等级。本 《指南》推荐风险矩阵法和指标体系法。
4.4.5风险估测结果应填入表9。
表9风险估测汇总表
|
编 号 |
风险源 |
风险估测 | ||||
|
作业内容 |
潜在的事 故类型 |
____严重程度____ |
可能性 |
凤险大小 | ||
|
人员伤亡 |
经济损失 | |||||
|
• • • |
… |
•.. |
• • • |
• • • |
• • • |
• • • |
20
5重大风险源风险估测
5.1 -般要求
5.1.1重大风险源应按照本《指南》推荐的风险矩阵法和指标体系法进行 动态风险估测。
5.1.2事故可能性应重点考虑物的状态、人的因素及施工管理缺陷。其中 物的状态主要考虑气候环境、地形地貌、施工难度等工程客观条件;人的 因素及施工管理主要考虑:总包企业资质、专业及劳务分包企业资质、历 史事故情况、作业人员经验、安全管理人员配备及安全投入情况。
5.1.3人的因素及施工管理对公路桥梁、隧道工程施工安全影响较大,可 作为风险抵消的因素。
5.1.4事故可能性取决于物的状态引起的事故可能性与人的因素及施工管 理引起的风险抵消的耦合。
5.1.5事故可能性的等级分成四级,如表1()所示:
表10事故可能性等级标准
|
概率范围 |
中心值 |
概率等级描述 |
概率等级 |
|
>0.3 |
1 |
很可能 |
4 |
|
0.03-0.3 |
0.1 |
可能 |
3 |
|
0.003-0.03 |
0.01 |
偶然 |
2 |
|
<0.003 |
0.001 |
不太可能 |
1 |
注:(1)当概率值难以取得时,可用频率代替概率。
(2)中心值代表所给区间的对数平均值C
5.1.6事故严重程度的等级分成四级,本《指南》主要考虑人员伤亡和直 接经济损失。评估小组可根据实际情况考虑工期延误、环境破坏、社会影
21
响等方面的后果。当多种后果同时产生吋,应采用就高原则确定事故严重 程度等级。
①人员伤亡是指在施工活动过程中人员所发生的伤亡,依据人员伤亡 的类别和严重程度进行分级,等级标准如表11。
② 直接经济损失是指事故发生后造成工程项目发生的各种费用的总 和,包括直接费用和事故处理所需(不含恢复重建)的各种费用, 等级标准如表12o
表11人员伤亡等级标准
|
等级 |
______________1______________ |
___________2___________ |
____________3____________ |
________4________ |
|
定性 描述 |
一般 |
较大 |
重大 |
特大 |
|
人员 伤亡 |
人员死亡(含失 踪)人数V3 或重伤人数VIo |
3W人员死亡(含失踪) 人数VlO 或IOW重伤人数<50 |
10≤人员死亡(含失 踪)人数ν30 或50≤重伤人数VIOO |
人员死亡(含失 踪)人数N30 或重伤人数NlOO |
表12直接经济损失等级标准
|
等级 |
I |
2 |
3 |
4 |
|
定性描述一 |
「般 |
较大 |
特大 | |
|
经济损失(万元广 |
Z<10 |
10<Z<50 |
50<Z<500 |
Z>500 |
5.1.7专项风险等级分为四级:低度(I级)、中度(II级)、高度(In 级)、极高(IV级),如表13。
表13专项风险等级标准
|
严重程度等级 |
—般 |
较大 |
重大 |
特大 | |
|
可能性等级 |
1 |
2 |
3 |
4 | |
|
很可能 |
4 |
高度In |
高度In |
极高IV |
极高IV |
|
可能 |
3 |
中度n |
高度In |
高度m |
极高IV |
|
偶然 |
2 |
中度u |
中度n |
高度m |
高度W |
|
不太可能 |
1 |
低度I- |
中度n |
中度n |
高度m |
22
5.2桥梁工程
5.2.1桥梁工程重大风险源风险估测采用定性与定量相结合方法。事故严 重程度的估测方法推荐采用专家调查法。事故可能性的估测方法推荐采用 指标体系法。
5.2.2事故严重程度,主要从人员伤亡、直接经济损失两个方面进行估算, 等级标准如表11、表12所示。当两种后果同时产生时,应采用就高原则确 定事故严重程度等级。
5.2.3物的不安全状态引起的事故可能性评估指标选取时,目前主要考虑 某些典型事故类型,如坍塌事故、起重事故等可能导致重大人员伤亡及财 产损失的事故类型。
5.2.4物的不安全状态引发的事故可能性评估,本《指南》建立了以下典 型的重大风险源评估指标体系:(1)人工挖孔桩施工;(2)基坑施工;
(3)水上群桩施工;(4)墩(柱)塔施工;(5)支架法浇筑作业;(6) 悬臂浇筑法作业;(7)悬臂拼装法作业;(8)架桥机安装作业。其他重 大风险源可参照本《指南》原则与思路自行确定评估指标。
5.2.5人工挖孔桩施工事故可能性评估
人工挖孔桩评估指标主要基于坍塌事故、瓦斯爆炸事故等,见表14。
5.2.6水上群桩施工事故可能性评估
水上群桩施工事故可能性评估指标主要基于船撞作业平台、起重事 故、临时结构坍塌事故,见表15。
5.2.7基坑施工事故可能性评估
23
基坑施工事故可能性评估指标体系主要基于基坑坍塌,见表16。
表14人工挖孔桩作业事故可能性评估指标
|
序号 |
评估指标 |
分值 |
说明 | |
|
1 |
桩长 |
_______LNl5 米_______ |
4-6 |
应结合工程经验 进行判定 |
|
10 米≤L V15 米 - |
2-3 | |||
|
LVIO 米 |
0-1 | |||
|
2 |
地形条件 |
____山岭区____ |
2-3 |
应结合作业场地 条件综合考虑, 进行判定 |
|
平原区 |
0-1 | |||
|
3 |
土石条件 |
四类-六类土(常采用爆 破法)__________ |
3 |
土石条件不均 时应以最不利 条件作为判定基 准 |
|
一类土(松土、砂类土等) |
3 | |||
|
二类土(粘性土,密实砂 性土等)_________ |
0 | |||
|
4 |
地质条件 |
施工区域内地质条件不 良,如存在岩溶、滑坡等 |
2-3 |
应结合工程经— 验,针对特定的 不良地质条件进 行判定____ |
|
施工区域内地质条件好 |
0-1 | |||
|
5 |
地下水 |
地下水位丰富,浅层分-布,施工可能需穿越 |
2-3 |
应结合施工区域 地下水分布特征 综合判断 |
|
地下水深层分布,施工基 本不可能穿越_____ |
0-1 | |||
|
6 |
有毒有害气体 |
存在有毒有害气体分布 |
]-3 |
有毒有害气体主 要包括、硫化氢、 瓦斯等,应结合 施工区域整体综 合判定____ |
|
无有毒有害气体分布 |
0 | |||
|
7 |
地下构筑物 |
存在军事和民用光缆等 可能引发巨大财产损失、 工期延误等地下构筑物 |
1-3 |
不能明确时•,应 根据可能性判定 |
|
无地下构筑物分布 |
0 |
24
表15水上群桩作业施工事故可能性评估指标体系
|
序 号 |
评估指标 |
分类 |
分值 |
说明 |
|
1 |
水域通航条件 |
航道等级1、2、3级 - |
4-6 |
无 |
|
航道等级4、5、6级 - |
2-3 | |||
|
航道等级7级及等外 - |
O-I | |||
|
2 |
水文条件 |
水文条件不良,冲刷大,水位 变化大 |
3-6 |
应综合考虑水深、 流速、冲刷水平等 不利水文条件,其 中冲刷水平应结合 地质条件、河道压 缩等考虑____ |
|
水文条件较好,冲刷小,对施 工安全基本无影响 |
0-2 | |||
|
3 |
气候环境条件 |
峡谷、沿海等极端气候事件多 发区域(强风、暴雨雪等) |
4-6 |
应重点考虑风对施 工安全影响 |
|
气候环境条件一般,对施工安 全有影响,但不显著 |
2-3 | |||
|
气候环境较好,对施工安全基 本无影响_________ |
0-1 | |||
|
4 |
河床地质 |
工程地质条件不良、影响工期 |
0-1 |
地质条件主要考虑 不良地质条件对施 工进度影响程度 |
|
5 |
施工期 |
汛期、高温、严寒等季节 . |
2-3 |
应结合工程施工组 织设计文件,综合 评估______ |
|
施工期适宜,基本不影响施工 安全___________ |
0-1 | |||
|
6 |
临时结构 |
采用以往经验设计方案 |
2-3 |
应综合考虑临时结 构设计及制作状况 |
|
采用专业设计验证方案,并由 具有相关资质的企业制作 |
0-1 |
表16基坑施工事故可能性评估指标体系
|
序号 |
评估指标 |
分值 |
说明 | |
|
1 |
基坑深度 |
H>5m |
4-6 |
按基坑实际深度,比 照基准分,综合判定。 |
|
3m0HV5m - |
2-3 | |||
|
______HV3m______ |
Od | |||
|
2 |
岩土条件 |
一类土 |
0-1 |
松土(砂类土、松散 土)。____________ |
|
二类土 |
0 |
普通土(粘性土,密 实砂性土等)。 | ||
|
四类-六类土 |
1-3 |
需用爆破法开挖 |
25
|
序号 |
-评估指标 |
__ |
说明 | |
|
3 |
地下水 |
地下水浅层分布,需降 水处置,施工中可能带 水作业________ |
2-3 |
临河、湖、塘等水系 且可能发生渗流的情 况时,可参照判定 |
|
地下水深层分布,对施 工安全基本无影响 |
0-1 | |||
|
4 |
基坑支护 |
采用经验设计支护方案 |
1-3 |
无 |
|
采用专业设计支护方案 |
o∏ | |||
|
5 |
作业季节 |
雨季、冻土消融等不利 季节_________ |
1-3 |
主要考虑季节因素对 土体力学特性影响程 度_________ |
|
较适宜施工作业季节 | ||||
|
6 |
开挖方式 |
筑岛围堰开挖 |
1-3 |
筑岛围堰开挖应考虑 洪水、潮汐及冲刷水 平等因素 |
|
放坡台阶法开挖 |
0-1 |
5.2.8支架现浇法施工事故可能性评估
支架现浇施工事故可能性评估指标主要基于支架坍塌及跨线桥事故, 见表17o
表17支架现浇法施工事故可能性评估指标体系
|
序 号 |
评估指标 |
分类 |
分值 |
说明 |
|
1 |
支架规模 |
HN8m,搭设跨度18m及以上,施工•总荷 15kN/π?及以上;集中线荷载20kN/ι√ 及以上_______________ |
4-6 |
按支架实际 高度,比照 基准分,综 合判定 |
|
5m≤H<8m,搭设跨度IOm及以上;施 工总荷载IokN/n?及以上;集中线荷载 15kN∕rβ2及以上;高度大于支撑水平投 影宽度且相对独立无联系构件的混凝土 模板支撑工程。_____________ |
2-4 | |||
|
H<5m,跨度IOm以下,施工总荷载不 超过IOkN/n?、集中线荷载不超过 15kN∕π√_____________________________ |
0-2 | |||
|
2 |
地质及基础 岩土条件 |
不良地质灾害多发区域(包括岩溶、滑坡、 泥石流、采空区、强震区、雪崩区、水库 坍岸区等)________________ |
3-6 |
主要考虑地 质灾害及不 良岩土条件 对支架结构 安全性影响 |
|
基础岩土为特殊性岩土(冻土、膨胀性岩 土、软土等)________________ |
3-6 | |||
|
地质条件较好,基本不存在影响施工安全 肉素_________________ |
0-1 |
26
|
序 号 |
评估指标 |
分类 |
分值 |
说明 |
|
3 |
气候环境条 件 |
极端气候事件多发区域(强风、强暴雨雪 等)_____________________________ |
3-6 |
主要考虑风 荷载、雪荷 载对支架结 构安全及水 对支架基础 承载力影响 |
|
气候环境条件一般,可能影响施工安全, 但不显著______________ |
1-3 | |||
|
气候条件良好,基本不影响施工安全 |
0-1 | |||
|
4 |
支架设计 |
采用经验设计方案 |
1-3 |
无 |
|
采用专业设计方案 |
0-1 | |||
|
5 |
交通状况 |
跨域公路、铁路等开放交通及危化品管线 |
3-6 |
应结合交通 水平综合判 定 |
|
无开放交通、仅存在与施工相关交通 |
0-1 | |||
|
封闭环境,无交通 |
0 |
5.2.9墩柱(塔)施工事故可能性评估
墩柱(塔)施工事故可能性评估指标主要基于支架坍塌事故,临时结 构坍塌事故及高处坠落事故,见表18。
表18墩柱(塔)施工事故可能性评估指标体系
|
序 号 |
评估指标 |
分类 |
分值 |
说明 |
|
1 |
墩柱(塔)高 度 |
H≥30m |
Γ6 |
应结合当地施工经验 及施工水平,按墩柱 (塔)实际高度,比 照基准分,综合判定 |
|
Iom≤H V 30m |
1-3 | |||
|
H<10m |
0-1 | |||
|
2 |
气候环境条件 |
极端气候事件多发区域 (强风、强暴雨雪等) |
3-6 |
应主要考虑强风、大 雾等对施工作业安全 影响 |
|
气候环境条件一般,可 能影响施工安全,但不 显著_________ |
1-3 | |||
|
气候条件良好基本不 影响施工安全____ |
0-1 | |||
|
3 |
施工方法 |
支架模板法 |
1-3 |
应综合考虑作业人员 施工经验 |
|
机械滑模法(爬升模板 法、提升模板法等) |
0-1 | |||
|
4 |
临时结构设计 |
采用经验设计支护方案 |
1.3 |
无 |
|
采用专业设计支护方案 |
27
5.2.10悬臂浇筑施工事故可能性评估指标体系
悬臂浇筑施工事故可能性评估指标主要基于挂篮坍塌事故,见表19。
表19悬臂浇筑施工事故可能性评估指标体系
|
序 号 |
评估指标 |
分类 |
分值 |
说明 |
|
1 |
挂篮形式 |
菱形挂篮 |
无 | |
|
三角挂篮 |
1-3 | |||
|
牵索挂篮 |
δ∏- | |||
|
2 |
行走方式 |
两次走行到位 - |
1-3 |
无 |
|
一次走行到位 - | ||||
|
3 |
节段尺寸 |
节段长度5米以上(不含)或节段 宽度15米以上(不含)_______ |
1-3 |
无 |
|
节段长度5米以下(含)或节段宽 度15米以下(含)__________ |
0-1 | |||
|
4 |
气候环境条件 |
极端气候事件多发区域(强风、强 暴雨雪等)____________ |
3-6 |
主要考虑风 荷载对挂篮 稳定性影响 |
|
气候环境条件一般,可能影响施工 安全,但不显著_________ |
1-3 | |||
|
气候条件良好,基本不影响施工安 全________________ |
0-1 | |||
|
5 |
设计与制作 |
采用经验设计方案 — |
1-3 |
无 |
|
采用专业设计方案 |
0-1 | |||
|
6 |
交通状况 |
跨域公路、铁路等开放交通及危化 品管线_____________ |
3-6 |
应结合交通 水平综合判 定 |
|
封闭环境,基本无交通 |
0-1 |
5.2.11悬臂拼装施工事故可能性评估指标体系
悬臂拼装施工事故可能性评估指标主要基于起重吊装事故,见表20o
5.2.12架桥机安装法施工事故可能性评估
架桥机安装法施工事故可能性评估指标主要基于架桥机倒塌事故,见
表21。
28
表20悬臂拼装施工事故可能性评估指标体系
|
序号 |
评估指标 |
分类 |
分 值 |
说明 |
|
1 |
吊具及锚具设 计、制作 |
采用经验设计方案 |
3-6 |
^ |
|
采用专业设计验证方案或相关合格 且可靠产品 |
0-1 |
无 | ||
|
2 |
吊装方式 |
采用卷扬机吊装 |
1-3 | |
|
采用浮运吊装 |
0-1 | |||
|
3 |
气候环境 |
极端气候事件多发区域(强风、强暴 雨雪等)_______________ |
3-6 |
主要考虑风 对吊装作业 的影响 |
|
气候环境条件一般,可能影响施工安 全,但不显著__________ |
1-3 | |||
|
气候条件良好,基本不影响施工安全 |
0-1 | |||
|
4 |
施工位置 |
水上或山区 |
1-3 |
主要考虑梁 运输机定位 困难引起的 施工风险 |
|
陆地 |
0-1 |
表21架桥机安装法施工事故可能性评估指标体系
|
序号 |
评估指标 |
分值 |
说明 | ||
|
1 |
行走方式 |
横向 |
墩顶移梁 |
1-3 |
无 |
|
整机吊装横移动 |
0-1 | ||||
|
纵向 |
拖拉式 |
1-3 | |||
|
^1^ |
0-1 | ||||
|
2 |
导梁形式 |
单导梁 |
1-3 |
无, | |
|
双导梁 |
0-1 | ||||
|
钢索斜拉式(悬臂式) |
1-3 | ||||
|
3 |
喂梁方式 |
侧向取梁型 |
1-3 |
应考虑侧向法 中吊装作业的 风险 | |
|
尾部喂梁型 |
0-1 | ||||
29
|
序号 |
评估指标 |
分类 ~ |
分值 | |
|
4 |
桥梁线形 |
弯桥(曲线超高),纵坡大影响施工 安全 |
1-3 |
弯桥应结合曲 线半径大小对 施工作业安全 影响程度,综合 判定 |
|
直桥 |
0-1 | |||
|
5 |
气候环境 |
存在强凤、多雨等不良气候条件, 影响施工安全_________ |
1-3 |
主要考虑雨水-对土基承载力 影响及峡谷、沿 海等地风荷载 对架桥机行走 的影响 |
|
气候环境条件好,基本不影响施工 安全 |
0-1 | |||
|
6 |
设计与制作 |
采用经验设计方案 |
3-6 |
无 |
|
采用专业设计验证方案或相关合格 且可靠产品 |
0-1 |
5.2.13人的因素及施工管理引发的事故可能性的评估指标体系,见表22, 将评估指标分值通过公式M=a+b+c+d+e+f÷g+h进行计算。根据分值对照表 23找出折减系数γ,再计算事故可能性。
表22安全管理评估指标体系
|
评估指标 |
分类 |
分值 |
说明_________ |
|
总包企业资质 A |
三级_______ |
3 | |
|
二级 — |
2 | ||
|
一级_______ |
1 | ||
|
特级 |
-6- | ||
|
专业及劳务分 包企业资质 B |
无资质______ |
1 |
针对当前作业的主要分 包企业。 |
|
有资质 |
0 | ||
|
历史事故情况 C |
发生过重大事阮~~ |
指项目部主要管理人员 从事过的工程项目上曾 经发生的事故情况。 | |
|
发生过较大事饭 | |||
|
发生过一般事故 |
30
|
评估指标 |
分类 |
分值 |
说明 |
|
未发生过事故 |
-O- | ||
|
作业人员经验 D |
无经验 |
2 |
从特种作业人员、一线 施工人员的工程经验考 虑。 |
|
经验不足 |
1 | ||
|
经验丰富 |
-6- | ||
|
安全管理人员 配备 E |
不足 |
2 |
从"三类人"的持证、在 岗情况考虑。 |
|
基本符合规定- |
ɪ | ||
|
符合规定_____ |
-6- | ||
|
安全投入 F |
不足_______ | ||
|
基本符合规定• | |||
|
符合规定_____ |
-6- | ||
|
机械设备配置 及管理 G |
不符合合同要T | ||
|
基本符合合同委隶" | |||
|
符合合同要求 |
O | ||
|
专项施工方案 H |
可操作性较差 |
2 | |
|
可操作性一般 |
1 | ||
|
可操作性强 |
-6- |
表23安全管理评估指标分值与折减系数对照表
|
____计算分值M____ |
折减系数y |
|
M>12 |
1.2 |
|
9WM012 |
1.1 |
|
6WMW8 |
] |
|
3WM≤5 |
0.9 |
|
0≤MW2 |
0.8 |
5.2.14典型重大风险源事故可能性等级划分见表24,其中P=RX%其中R 为表14〜表21中各重大风险源评估指标分值累加,按四舍五入计算取整。
表24典型重大风险源事故可能性等级划分
|
计算分值P |
______等级描述______ |
等级 |
|
PN14分以上 |
等级IV(很可能) |
4 一 |
|
6≤PV14 — |
等级111(可能) |
3 |
|
3WP<6 分 - |
等级11(偶然) | |
|
P<3 |
等级1(不太可能) |
1 |
5.2.15根据事故发生的可能性和严重程度等级,采用风险矩阵法确定桥梁 具体施工作业活动的风险等级,划分标准见表13。
31
5.2.16评估人员根据工程进度,宜绘制施工安全风险分布图,将重大风险 源的风险等级用不同颜色在桥梁施工形象进度图中标识出来,并附到评估 报告中,同时以列表方式汇总重大风险源,填入表25。
表25重大风险源风险等级汇总表
|
重大风险源 |
事故可能性 等级 |
严重程度等级 |
风险等级 |
评定理由 | |
|
人员伤亡 |
经济损失 | ||||
|
重大风险源1 | |||||
|
重大风险源2 | |||||
|
...... | |||||
|
重大风险源n | |||||
32
5.3隧道工程
5.3.1隧道工程施工安全重大风险源风险估测采用定性与定量相结合方 法。事故严重程度的估测方法推荐采用专家调查法。事故可能性的估测方 法推荐采用指标体系法。
5.3.2事故严重程度,主要从人员伤亡、直接经济损失两个方面进行估算, 等级标准如表11、表12所示。当多种后果同时产生时,应采用就高原则确 定事故严重程度等级。
5.3.3物的不安全状态引起的事故可能性,应根据事故类型选择适当的评 估指标来确定其等级,本《指南》列出了坍塌、涌水突泥、瓦斯爆炸事故 的评估指标,其他事故类型可参考本《指南》的原则和思路自行确定评估 指标。
5.3.4人的因素及施工管理引发的事故可能性的评估指标体系,见表22, 将评估指标分值通过公式M=a+b+c+d+e+f⅛+h进行计算。根据分值对照表 23找出折减系数γ,再计算事故可能性。
5.3.5隧道坍塌事故的可能性,可从施工区段的围岩级别、断层破碎带、 渗水状态、地质符合性、施工方法、施工步距等指标进行估算。具体评估 指标可参见表26,评估时可根据工程实际情况对评估指标分类和分值进行 改进。
5.3.6隧道施工区段坍塌事故可能性分值计算公式为:
P=γ (C×A+B+D+E+F) o计算结果要四舍五入为整数。分值大小确定后, 对照表27确定坍塌事故可能性等级。
33
表26隧道施工区段坍塌事故可能性评估指标
|
评估指标 |
分类 |
分值 |
说明 | |
|
围岩级别 A |
V、VI 级 |
4-5 |
可根据围岩节理 发育情况和岩性 适当调整分值 | |
|
IV级 |
3~ | |||
|
III级 |
2 | |||
|
I、∏级 |
O-I | |||
|
断层破碎情况 B |
存在宽度50m以上的大规模断层破碎带 |
3-4 | ||
|
存在宽度20m以上、50m以下的中等规 模断层破碎带 |
2 | |||
|
存在宽度20m以下小规模断层破碎带 |
^τ | |||
|
不存在断层破碎带 |
-δ- | |||
|
渗水状态 C |
岩溶管道式涌水 |
1.5 |
渗水状态应考虑 天气影响因素 | |
|
线状—股状 |
1.2 | |||
|
线状 |
1.0 | |||
|
干—滴渗 |
0.9 | |||
|
地质符合性 D |
工程地质条件与设计文件相比较差 |
2-3 |
Fh监理工程师确 认 | |
|
工程地质条件与设计文件基本一致 |
1 | |||
|
施工控制与设计 |
丁 | |||
|
施工方法 E |
施工方法不适合水文地质条件的要求 |
2-3 |
可参照有关技术 标准确定是否适 ʌ | |
|
施工方法基本适合水文地质条件的要求 | ||||
|
施工方法完全适合水文地质条件的要求 |
δ- | |||
|
施工步距 F=a+b |
a |
V、Vl级围岩衬砌到掌子面距离在 200m以上或全断面开挖衬砌到掌 子面距离在25Om以上 |
4-5 |
二衬距离掌子面 的距离是影响隧 道稳定性的一个 重要因素。本指 标主要考虑施工 时台阶法施工、 全断面法施工二 衬是否及时跟 上。 |
|
V、Vl级围岩衬砌到掌子面距离在 120m以上、20Om以下或全断面开 挖衬砌到掌子面距离在16Om以 上、25Om以下 | ||||
|
V、VI级围岩衬砌到掌子面距离在 70m以上、12Om以下或全断面开 挖衬砌到掌子面距离在120m以 上、16Om以下 |
2 | |||
|
V、VT级围岩衬砌到掌子面距离在 70m以下或全断面开挖衬砌到掌子 面距离在120m以下 |
0-1 | |||
|
b |
一次性仰拱开挖长度在8m以上一 |
2-3 | ||
|
-次性仰拱开挖长度在8m以1 |
0-1 | |||
34
表27隧道施工区段坍塌事故可能性等级标准
|
计算分值 |
事故可能性描述 |
等级 |
|
12-19 - |
很可能 |
4 |
|
7-11 - |
3 | |
|
3-6 - | ||
|
不可能 |
i |
5.3.7瓦斯爆炸事故的可能性,可从施工区段的瓦斯含量、洞内通风情况、 机械设备防爆情况、瓦斯监测体系等指标进行估算,具体评估指标见表28。
表28隧道施工区段瓦斯爆炸事故可能性评估指标
|
评估指标 |
分类 |
分值 |
说明 |
|
瓦斯含量 A |
存在瓦斯突出危险 - |
4 |
可根据设计文件、 现场监测结果进行 判断 |
|
瓦斯涌出量N0∙5m3/min |
2-3 | ||
|
瓦斯涌出量<0.5r∏3∕min |
1 | ||
|
无瓦斯 - | |||
|
洞内通风 B |
洞内掌子面最小风速未达标- |
2-3 |
由现场监测结果进 行判定_____ |
|
洞内掌子面最小风速达标 - |
丁 | ||
|
机械设备防爆 情况 C |
未采用防爆设备 |
3 |
对出渣机械、机电 设备等综合判定 |
|
采用防爆设备 |
1-2 ~ | ||
|
瓦斯监测体系 D |
洞内瓦斯监测体系不完备- |
由评估小组按照有 关技术标准判定 | |
|
洞内瓦斯监测体系完备 |
I |
5.3.8隧道施工区段瓦斯爆炸事故可能性分值计算公式为:P^y∙A×
(B+C÷D) o分值大小确定后,对照表29确定瓦斯爆炸事故可能性等级。
表29隧道施工区段瓦斯爆炸事故可能性等级标准
|
计算分值 |
事故可能性描述 |
等级 |
|
12-18 |
很可能 - |
4 |
|
6-8 - |
3 — | |
|
2-4 - |
2 - | |
|
O |
不可能 - |
i |
5.3.9隧道涌水突泥事故的可能性,可从施工区段的岩溶发育程度、断层 破碎带、外水压力水头等指标进行估测,具体评估指标见表30。
35
表30隧道施工区段涌水突泥事故可能性评估指标
|
评估指标 |
分类 |
分值 |
说明 |
|
岩溶发育程度 A |
岩溶极发育,有宽大岩溶洞穴、地下暗河、 塌陷坑等________________ |
4-5 |
根据设计文件和超 前预报结果判定 |
|
岩溶发育,有宽大岩溶发育带和大岩溶洞穴 |
3 | ||
|
岩溶较发育,有岩溶裂隙带和较大岩溶洞 |
2 | ||
|
岩溶不发育,有岩溶裂隙、小溶洞发育 |
0-1 | ||
|
断层破碎带 B |
施工区段及附近存在断层破碎带或较大裂隙 |
2-3 |
根据设计文件和超 前预报结果判定 |
|
施工区段不存在断层破碎带或较大裂隙 |
0-1 | ||
|
周围水体情况 C |
隧道上方存在湖泊、河流、水库等水体 |
根据现场调查情况 判定 | |
|
隧道附近存在补给性水体 |
-2- | ||
|
隧道周围不存在补给性水体 |
0-1 |
5.3.10隧道施工区段涌水突泥事故可能性分值计算公式为:P=γ∙Bx( A+C)。 分值大小确定后,对照表31确定涌水突泥事故可能性等级。如果施工区段 存在盆状地形,同时施工期间有大雨、暴雪等强降水天气时,则事故可能 性等级为4级。
表31隧道施工区段涌水突泥事故可能性等级标准
|
计算分值 |
事故可能性描述 | |
|
12-16 |
很可能- |
4 |
|
可能 |
3 | |
|
m |
2 | |
|
I |
] |
5311根据事故发生的可能性和严重程度等级,采用风险矩阵法确定隧道 施工区段发生某种重大风险源风险等级,划分标准见表13。
5.3.12完成重大风险源估测后,应根据隧道工程进度表,绘制施工安全风 险分布图,将重大风险源的风险等级用不同颜色在隧道纵断面上的分布情 况标识出来,并附到评估报告中。同时将不同施工区段的重大风险源列表 说明,如表32所示。
36
表32 XX隧道重大风险源风险等级表
|
序 号 |
施工区段 (里程桩 号) |
涌水突泥 |
瓦斯爆火 |
洞口失稳 |
大变丿〔 | ||||||||||||||
|
nʃ 能 性 等 级 |
可 能 性 等 级 | ||||||||||||||||||
37
6风险控制
6.1 -般要求
6.1.1根据风险评估结果,按照风险接受准则,提出风险控制措施。公路 桥梁、隧道工程施工安全风险接受准则如表33所示。
6.1.2风险控制应根据工程特点、风险评估结果、成本效益比等,选择合 适的风险控制措施。措施建议应具体翔实并具操作性。按照针对性和重要 性的不同,措施建议可分为应采纳和宜采纳两种类型。
6.1.3 一般风险源控制措施由施工单位按常规制定。重大风险源控制措施 应按照预案、预警、预防等三阶段逐一明确要求。经专项风险评估达到高 度风险及以上的施工作业活动或施工区段,应采取完善专项施工方案及应 急预案、开展施工监测与预警、提高现场防护条件、加强施工安全技术交 底和危险告知等措施,防止重大险情或事故发生。
表33风险接受准则
|
风险等级 |
接受准则 |
___________处理措施____________ |
|
低度 |
可忽略 |
不需采取风险处理措施和监测。 |
|
中度 |
可接受 |
一般不需采取风险处理措施,但需予以监测。 |
|
高度 |
不期望 |
必须采取风险处理措施降低风险并加强监测,且满足降低风 险的成本不高于风险发生后的损失。____________ |
|
极高 |
不可接受 |
必须高度重视,采取切实可行的规避措施并加强监测,否则 要不惜代价将风险至少降低到不期望的程度。_______ |
6.1.4选择风险控制措施时应按照如下顺序进行:
①本质安全:
控制措施宜首先从本质安全的角度,来消除风险源或将风险降低到可
38
接受的程度。
1)重新评估工程设计中残留的风险:
a)是否可变更设计以降低风险?
b)是否可以选择不同施工方法避开风险源或降低风险?
2)评估施工临时结构的本质安全。
②安全隔离或防护:
不能从本质安全进行控制的风险,应优先采用隔离或防护的手段降低 风险,其顺序是:
1)施工方法的残留风险能否通过合理安排施工顺序而避开。
2)必须面对的风险源应采取隔离或保护全体作业人员的措施。
3)个体防护措施。
③警告或标示:
上述措施采取后残留的风险,应采取警告或标示等辅助措施降低:
1)自动监测并发出警告。
2)设立警告标志。
3)人工观测、警戒、监视或专人指挥。
④教育培训:
将确定的安全措施在施工前通过安全技术交底等方式,传递给安全管 理和施工作业人员,减少和避免人的不安全行为。
6.2 一般风险源控制
6.2.1 一般风险源控制措施应根据有关技术标准、安全管理要求来制定。
6.2.2 一般风险源对应的触电、高处坠落、物体打击、车辆伤害、火药爆 炸、火灾等事故的风险控制措施应简明扼要,明确安全防护、安全警示、
39
安全教育、现场管理等方面的具体内容。
6.3重大风险源控制
6.3.1重大风险源应按照公路桥梁、隧道工程专项风险评估的结论,充分 考虑工程实际情况,按照不同风险等级,制定相适宜的风险控制措施。典 型的重大风险源控制措施建议,可参见附录4、附录5。
6.3.2现场施工应建立重大风险源监控和预警预报体系,明确预警预报标 准,通过对施工监控数据的动态管理,及吋掌握其发展状态,发现异常或 超过警戒值,应及时采取规避措施,做好风险事故处理准备工作。
6.3.3风险等级达到HI级(高度风险)及以上的施工作业活动或施工区段, 其重大风险源的监控与防治措施、应急预案,应按规定组织论证或复评估 后方能实施。
40
7风险评估报告编制
7.0.1风险评估报告是施工安全风险评估过程的记录,应反映风险评估过 程的全部工作,将风险评估过程中的记录表格、采用的评估方法、获得的 评估结果、推荐的控制措施等写入评估报告中。
7.0.2风险评估报告应内容全面,文字简洁,数据完整,客观公正,提出 的风险控制措施具有可操作性。
7.0.3风险评估报告应包含以下内容:
1、编制依据
1)项目风险管理方针及策略;
2)相关的国家和行业标准、规范及规定;
3)项目设计和施工方面的文件;
4)项目各阶段(工可、初设、详设等)审查意见;
5)设计阶段风险评估成果。
2、工程概况
3、评估过程和评估方法
4、评估内容
1)总体风险评估;
2)专项风险评估:包括风险源普查、辨识、分析以及重大风险源 的估测;
5、对策措施及建议
6、评估结论
1)重大风险源风险等级汇总;
2) In级和IV级风险存在的部位、方式等情况;
41
3)分析评估结果的科学性、可行性、合理性及存在问题。
7.0.4风险评估报告格式见附录6,应包括:
1、封面(包括评估项目名称、报告完成日期、评估组长签名)
2、著录项(评估人员名单,并应亲笔签名)
3、目录
4、编制说明
5、正文(章节设置可参见7.0.3条)
6、附件
42
附录1常用评估方法特点
本附录总结了风险评估常用的技术方法,供风险评估人员参考。评估人员应根据 评估目的、评估对象特点,确定可行的评估工作组织形式,合理选用评估方法,也可 选用本附录以外的其他方法,鼓励创新。
|
分 类 |
名称 |
优点 |
缺点 |
适用范围 |
|
专家评 议法 |
简单易行•,比较客观。 所得结论比较全面、 正确,能够对各种模 糊的、不确定的问题 做出较为准确的回 答。____________ |
易受主观因素的影 响,有可能使结果产 生偏差,容易偏保 守。 |
该方法适用于难以借助精确 的分析技术而可依靠专家的 集体直观判断进行预测的危 险源分析问题。 | |
|
专家调 查法 (包括 法、德 尔菲 法) |
可防止由于专家多而 产生当面交流困难、 效率低。避免因权威 作用或人数多而压倒 其他意见多次征询意 见。 |
由于专家不能当面 交流,缺乏沟通,可 能会坚持错误意见。 由于是函询法,且又 多次重复,会使某些 专家最后不耐烦而 不仔细考虑填写。具 有专家评议法 的缺点。______ |
难以借助精确的分析技术而 可依靠集体的直观判断进行 预测的风险分析问题。 问题复杂、专家代表不同的 专业并没有交流的历史。 受时间、经费限制,或因专 家之间存有分歧、隔阂不宜 当面交换意见。 | |
|
“如 ^^ OOo 怎么 办”法 (if ......the n) |
经济有效,可充分发 挥专业人员的知识特 长、集思广益,可找 出一个工程所存在的 危险、有害性及其程 度,提出消除或降低 其危险性、有害性的 对策措施,比较醒冃、 宜观。 |
该方法要求参与人 员要熟悉工艺、设 备,并且要收集类似 工程的有关情况,以 便分析,综合判断。 该方法对于较大的 系统进行分析时,表 格数量多,工作量 大,且容易产生错 漏。___________ |
该方法既可适用于一个系 统,也可以适用于系统中某 一环节,适用范围较广。但 不适用于较大系统分析,只 适用于系统中某一环节或小 系统分析。 | |
|
失效模 式和后 果分析 法 |
对于一个系统内部每 个不见的失效模式或 不正常运行模式都可 进行详细分析,并推 断它对于整个系统的 影响、可能产生的后 果及如何才能避免或 减少损失。 |
只能用于考虑非危 险性失效,花费时 间,一般不能考虑各 种失效的综合因素。 |
可用在整个系统的任何一 级,常用于分析某些复杂的 关键设备。 |
43
|
分 类 |
名称 |
优点 |
缺点 |
适用范围 |
|
事故树 法 |
对导致灾害事故的各 种因素及逻辑关系能 做出全面、简洁和形 象的描述便于查明系 统内固有的或潜在的 各种危险因素,为设 计施工和管理提供科 便于进%逻辑运算, 进行定性、定量分析 和系统评价。 |
事故树法步骤较多, 计算较复杂。 便于查明系统固有 的或潜在的各种危 险因素,为设计、施 工和管理提供科学 依据。 便于进行逻辑运算, 进行定性、定量分析 和系统评价。 |
事故树法应用比较广,非常 适合于复杂性较大的系统。 在工程设计阶段对事故查询 时,都可以使用此法对它们 的安全性做出评价。 事故树法经常用于直接经验 较少的危险源辨识。 | |
|
事件树 法 |
事件树法是一种图解 形式,层次清楚、阶 段明显,可进行多阶 段、多因素复杂事件 动态发展过程的分 析,预测系统中事故 发生的趋势。 |
在国内外数据较少, 进行定量分析还需 做大量的工作; 用于大系统时,容易 产生遗漏和错误; 该方法不能分析平 行产生的后果,不能 进行详细分析。 事件树的大小随着 问题中变量个数呈 指数增长。_____ |
事件树可以用来分析系统故 障、设备失效、工艺异常、 人的失误等,应用比较广发。 事件树法不能分析平行产生 的后果,不适用于详细分析。 | |
|
影响图 方法 |
影响图能够明显地表 示一个决策分析问题 中变量之间的条件独 立关系。 影响图能够清晰地表 示变量之间的时序关 系、信息关系和概率关 系。这种图形表示方式 适合决策者认识问题 的思维过程。 影响图的网络表示形 式便于用计算机存贮 信息与操作处理。 |
节点的边缘概率和节 点间的条件概率难得 到。 进行主观概率估计 时,可能会违反概率 理论。 |
影响图方法与事件树法适用 性类似,由于影响图方法比事 件树法有更多的优点,因此, 也可以应用于较大的系统分 析。 | |
|
原因-结果分 析法 |
原因-结果分析法实质是事件树法和事故树 法的结合使用,因此,它同时具有这两种方 法的优点和缺点。 |
其适用性与事故树法和事件 法类似,适用于在设计、操作 时用来辨识事故的可能结果 及原因。不适用于大型系统。 | ||
44
|
分 类 |
名称 |
优点 |
缺点 |
适用范围 |
|
风险评 价矩阵 法 |
根据系统层次按次序 揭示系统、分系统和 设备中的危险源,做 到不漏任何一项,并 按风险的可能性和严 重性分类,以便分别 按轻重缓急采取措施 更适合现场作业,可 以进行定性和定量分 析。____________ |
主观性比较强,如果 经验不足,会对分析 带来麻烦。 风险严重等级及凤 险发生频率是研究 者自行确定的,存在 较大的主观误差。 |
该方法可根据使用的需求对 风险等级划分进行修改,使 其适用不同的分析系统,但 要有一定的工程经验和数据 资料做依据。其即可适用于 整个系统,又可以适用于系 统中某一环节。 | |
|
模糊综 合评判 法 |
模糊数学综合评判法 给出了一个数学模 型,它简单,容易掌 握,是对多因素、多 层次的复杂问题评判 效果比较好的方法, 其适用性较广。 |
模糊数学综合评判 法隶属函数或隶属 度的确定、评价因素 对评价对象的权重 的确定都有很大的 主观性,其结果也存 在较大的主观性。 同时对于多因素、多 层次的复杂评价,其 计算则比较复杂。 |
模糊数学综合评判方法适用 于任何系统的任何环节,其 适用性比较广。 | |
|
层次分 析法 |
具有适用、简洁、使 用和系统的特点。 |
AHP得出的结果是 粗略的方案排序。对 于那种有较高定量 要求的决策问题,单 纯应用APH的使用 过程中,无论建立层 次结构还是构造判 断矩阵,人的主管判 断、选择、偏好对结 果的影响极大,判断 失误即可能造成决 策失误,这就使得用 APH进行决策主管 成分很大。 |
应用领域比较广阔,可以分 析社会、经济以及科学管理 领域中的问题。适用于任何 领域的任何环节,但不适用 于层次复杂的系统。 |
45
|
分 类 |
名称 |
优点 |
缺点 |
适用范围 |
|
蒙特卡 洛模拟 法 |
它能够用于包括随机 变量在内的任何计算 类型。 考虑的变量数目不受 限制。 用于计算的随机变量 可以根据具体数据采 用任何分布形式。 可以更有效地发挥专 家的作用。 |
能够在实际中采取 的模拟系统非常复 杂,建立模型很困 难。 没有计入风险因素 之间的相互影响,使 得风险估计结果可 能偏小。 |
比较适合在大中型项目中应 用。优点是可以解决许多复 杂的概率运算问题,以及适 合于不允许进行真实试验的 场合。对于那些费用高的项 冃或费时长的试验,具有很 好的优越性。 一般只在进行较精细的 系统分析时才使用,他适用 于问题比较复杂,要求精度 较高的场合,特别是对少数 可行方案实行精选比较时十 分必要。___________ | |
|
等风险 图法 |
该方法的优点是方便 直观、简单有效,对 任何一个具体项目, 只要得到其风险发生 概率和风险后果,就 可宜接得到其风险系 数。 |
该方法需要得到风 险发生概率和风险 后果两个变量值,而 这两个值在实际操 作中不易得到,需要 借助其它分析方法, 因此,也含有其它分 析方法的缺点。同 时,根据等风险图只 能确定风险系数位 于哪一个区间内,如 果想得到具体数值, 还需要进行计算。 |
该方法适用于对结果要 求精确度不高,只需要进行 粗略分析的项目,同时,如 果只进行一个项目一个方案 分析,该方法相对繁琐,所 以该方法适用于多个类似项 冃同时分析或一个项目的多 个方案比较分析时使用。 | |
|
控制区 冋记忆 模型 |
该方法用直方图代替 变量的概率分布,用 “和”代替函数积分, 变量的概率分布采取 经验分布形式,使风 险因素量化过程变得 简单、直观,并且易 于实现概率的加法和 乘法计算。 |
该方法只适合于各 变量间相互独立的 情况,且最终结果的 精确与否与所取区 冋大小有很大关系。 |
该模型适用于结果精确 要求不高的项冃,且只适用 于变量间相互独立或相关性 可忽略的项冃。 |
46
|
分 类 |
名称 |
优点 |
缺点 |
适用范围 |
|
神经网 络方法 |
具有很强的学习能 力、抗故障性和并行 性。 |
神经网络综合评估 模型在已知数据不 足或无法准确构造 训练样本集的情况 下,需要结合其它综 合评估方法得到训 练样本集,才能实现 对网络的训练。 |
①预测问题,原因和结果的 关系模糊的场合。②模式辨 识,设计模糊信息的场合。 ③不一定非要得到最优解, 主要是快速求得与之相近的 次优解的场合。④组合数 量非常多,实际求解集合不 可能的场合。⑤对非线性很 高的系统进行控制的场合。 | |
|
主成分 分析法 |
能将多个指标转化为 少数几个指标进行降 维处理。 能够将指标之间的关 联性考虑在内,但计算 比较简单。 在大样本的情况下,个 别样本对主成本的影 响不会很大。_____ |
评价标准的不可继承 性。 评价工作的盲冃性。 评价结果和评价指导 思想的矛盾性。 需借助较多的统计资 料。 |
主成分分析法可适用于各个 领域,但其结果只是在比较 相对大小时才有意义。 | |
|
专家信 心指数 法 |
具有德尔菲法的优点, 一定程度上克服了德 尔菲受个人主管因素 影响大的缺点。____ |
同德尔菲法 |
同德尔菲法 | |
|
模糊层 次综合 评估方 法 |
同时拥有了层次分析 法和模糊数学综合评 判法的优点。 该方法克服了模糊数 学综合评判法中评价 因素对评价对象的权 重确定主观性强等缺 点。_____________ |
除了模糊数学综合评 判法的权重确定的主 观性的缺点之外,同 时具有层次分析法和 模糊数学综合评判法 的缺点。 |
其适用范围与模糊数学综合 评判法一致。 | |
|
模糊事 故树分 析法 |
兼有模糊数学综合评 判法和事故树法的优 点。 避免了对统计资料的 强烈依赖性,为事故概 率的估计提供了新思 路。 |
除了对统计资料的强 烈依赖性之外,同时 具有模糊数学综合评 判法和事故树法的缺 点。 |
适用范围与事故树法相同,与 事故树法相比,更适用于那些 缺乏基本统计数据的项Fh |
47
|
分 类 |
名称 |
优点 |
缺点 |
适用范围 |
|
事故树 与模糊 综合评 判组合 分析法 |
兼有事故树法和模糊 综合评判法的优点。 避免了在确定因素集 过程中出现错漏。 对风险影响系数大的 因素进行分析,得到的 结果更科学、合理。 |
除了模糊综合评判法 的权重确定的主观性 的缺点之外,同时具 有事故树法和模糊综 合评判法的缺点。 |
适用范围与事故树法相同。 |
48
附录2公路桥梁工程主要施工作业活动与典型事故类型对照表
|
喜故类型 施工作 |
坍 塌 |
起重 伤害 |
物体 打击 |
高处 坠落 |
机械 伤害 |
触 电 |
淹 溺 |
车辆 伤害 |
中毒 至,8 |
容器 爆炸 |
|
深基坑施工 |
o |
O |
O | |||||||
|
人工挖孔灌注⅜j^- |
O |
O |
O |
O | ||||||
|
水上机械钻孔灌注 桩________ |
O |
O |
O |
O |
O | |||||
|
沉井基础施工 |
O |
O |
O | |||||||
|
墩塔模板法施工 |
O |
O |
O |
O | ||||||
|
模板、支架和拱架 安装与拆除 |
O |
O |
O | |||||||
|
钢筋工程作业 |
O |
O |
O |
O | ||||||
|
砌体工程施工 |
O |
O |
O |
O | ||||||
|
猫道施工 - |
O |
O |
O | |||||||
|
满堂脚手架现浇法 作业______ |
O |
O |
O |
O |
O | |||||
|
顶推法作业 |
O |
O | ||||||||
|
悬臂拼装法作血~~ |
O |
O |
O |
O | ||||||
|
悬臂现浇法作垃一 |
O |
O |
O |
O | ||||||
|
满堂拱架法作L |
O |
O |
O | |||||||
|
劲性骨架法作业 |
O |
O |
O |
O | ||||||
|
缆索吊装法作亚~~ |
O |
O |
O | |||||||
|
转体安装作业— |
O |
O | ||||||||
|
架桥机安装作亚 |
O |
O | ||||||||
|
浮吊安装作业• |
O |
O |
O | |||||||
|
模板、支架和拱架 安装与拆除 |
O |
O |
O | |||||||
|
临时设施(塔吊、 龙门架等)拆除 |
O |
O |
O | |||||||
|
防护栏、隔离墩施 r.______________________________ |
O |
O |
O | |||||||
|
桥面防水施工 |
O |
O | ||||||||
|
桥面与人行道铺装 |
O |
O |
49
附录3公路隧道工程钻爆法施工作业活动与典型事故类型对照表
|
事故类型 主要作业内容芨極序—___ |
物体 打击 |
高处坠 落 |
ɪ-电 |
^l≡i 伤害 |
瓦斯 爆炸 |
冒顶 片帮 |
涌水 突泥 |
放炮 |
火灾 |
机械伤 害 |
车辆伤 害 |
倒塌 |
其他 |
|
一、临时工程__________ | |||||||||||||
|
1 •场地平整 - | |||||||||||||
|
a.便道施工及危险点处理_ |
O |
O |
O | ||||||||||
|
2 •施卜.场地布置 | |||||||||||||
|
a.临时建筑 |
o |
O |
O | ||||||||||
|
b.混凝土拌合场 - |
O |
O |
O | ||||||||||
|
&钢拱架、锚杆等加工场 |
O |
O | |||||||||||
|
d.弃渣场 - |
O |
O | |||||||||||
|
e.車型机具进琢" |
O |
O | |||||||||||
|
二、洞口边坡工程_______ | |||||||||||||
|
1 •边坡开挖及防护 — | |||||||||||||
|
a.地表清除(清表) |
O |
O | |||||||||||
|
b.坡面开挖 一 |
o |
O |
O |
O | |||||||||
|
c.弃土运输__________ |
O |
O | |||||||||||
|
d.打设锚杆 |
O | ||||||||||||
|
e」喷射逻凝卜_ |
O | ||||||||||||
|
f∙截水沟开挖 |
O | ||||||||||||
|
2.洞口施工 | |||||||||||||
|
a.洞口测量- | |||||||||||||
|
b∙架设钢拱架 - |
O |
O |
O |
O | |||||||||
|
c.洞口管棚或小导管施1—一 |
O |
O |
O | ||||||||||
|
d.注浆 - |
O |
50
|
一一 事故类型 主要作业内容芨速序 |
物体 打击 |
高处坠 落 |
触 电 |
起重 伤害 |
瓦斯 爆炸 |
冒顶 片帮 |
涌水 突泥 |
放炮 |
火灾 |
机械伤 害 |
车辆伤 害 |
倒塌 |
其他 |
|
e.洞口开挖(爆破或机械开 挖)_______________ |
O |
O |
O |
O |
O | ||||||||
|
f.锚喷支护___________ |
o |
O | |||||||||||
|
g.明洞工厂 |
O |
O |
O |
O | |||||||||
|
三、洞身开挖 | |||||||||||||
|
1 •隧道开挖 - | |||||||||||||
|
a.小心线及高程测量 |
O |
O | |||||||||||
|
b.布孔 |
O |
O |
O | ||||||||||
|
c∙钻孔 |
O |
O |
O |
O |
O |
O | |||||||
|
d∙装药及结线________ |
O |
O |
O | ||||||||||
|
e.起爆_______________ |
O |
O |
O |
O | |||||||||
|
f.通风 |
O | ||||||||||||
|
g∙育炮检查和危石消理(找 顶) |
O |
O |
O |
O |
O | ||||||||
|
h.出渣 |
O |
O |
O |
O |
O | ||||||||
|
2.初期支护 | |||||||||||||
|
a.初喷 |
O |
O |
O |
O |
O |
O | |||||||
|
b?⅛钢拱架 |
O |
O |
O |
O |
O |
O |
O | ||||||
|
c.钢筋网铺设 - |
O |
O |
O |
O |
O |
O | |||||||
|
d.打锚杆 |
O |
O |
O |
O |
O | ||||||||
|
c∙喷射混凝土 一 |
O |
O |
O |
O |
O | ||||||||
|
3.仰拱施工 - | |||||||||||||
|
a∙仰拱开挖 |
O |
O | |||||||||||
|
b.仰拱钢拱架施工 |
O |
O |
O |
O |
51
|
一一 事故类型 主要作业内容芨寝序j,一 |
物体 打击 |
高处坠 落 |
触 电 |
起重 伤害 |
瓦斯 爆炸 |
冒顶 片帮 |
涌水 突泥 |
放炮 |
火灾 |
机械伤 害 |
车辆伤 害 |
倒塌 |
其他 |
|
c∙绑扎J冈筋____________ |
O | ||||||||||||
|
d.混凝上浇筑 |
O |
O |
O |
O | |||||||||
|
4.监控量测 - | |||||||||||||
|
a.监测仪案装设及量测- |
o |
O | |||||||||||
|
四、二次衬砌 一 | |||||||||||||
|
1.防水层工程_________ | |||||||||||||
|
a.搭设施工台车 |
O |
O |
O | ||||||||||
|
b.初支表面处理 - |
o |
O | |||||||||||
|
c. 土工布铺设 |
O |
O |
O | ||||||||||
|
d.防水板铺设 |
O |
O |
O | ||||||||||
|
2.二:衬工程 | |||||||||||||
|
a∙钢筋绑扎 |
O |
O |
O |
O | |||||||||
|
b∙模板架设__________ |
O |
O | |||||||||||
|
c.混凝土浇筑 |
O |
O |
O |
O | |||||||||
|
d.养生______________ |
O |
O | |||||||||||
|
e∙拆模 - |
O |
O | |||||||||||
|
五、其它工程_________ | |||||||||||||
|
1.管沟施工 | |||||||||||||
|
a∙管沟混凝土.工程______ |
O |
O | |||||||||||
|
2.路面工程 - | |||||||||||||
|
a.沥靑或混凝土路面铺擁- |
O |
O |
O | ||||||||||
|
3二交通工理一 | |||||||||||||
|
a.机电工程__________ |
O |
O |
O | ||||||||||
|
b.安全设施 - |
O |
O |
O |
52
附录4公路桥梁典型的重大风险源风险控制建议
表4.1人工挖孔桩施工风险防控对策及建议
|
人工 处坠落目 |
说明 挖孔桩为隐蔽工程,风险防控应重点考虑坍塌事故、物体打击事故、高 F故以及中毒窒息事故类型。______________________ |
|
序号 |
风险防控对策及建议 |
|
1 |
人工挖孔桩施工前,应根据桩的宜径、桩深、土质、现场环境等状况进 行混凝土护壁结构的设计,编制施工方案和相应的安全技术措施,并经 企业负责人和技术负责人签字批准。________________ |
|
2 |
人工挖孔桩施工前应对现场环境进行调查,掌握以下情况: (1)地下管线位置、埋深和现况; (2)地下构筑物(人防、化粪池、渗水池、古坟墓等)的位置、埋深和 现况; (3)施工现场周围建(构)筑物、交通、地表排水、振动源等情况; (4)高压电气影响范围。_________________________ |
|
3 |
人T挖孔桩施T前,工程项目经理部的主管施工技术人员必须向承担施 工的专业分包负责人进行安全技术交底并形成文件。交底内容应包括施 工程序、安全技术要求、现况地下管线和设施情况、周围环境和现场防 护要求等。_______________________________ |
|
4 |
人工挖孔作业前,专业分包负责人必须向全体作业人员进行详细的安全 技术交底,并形成文件。________________________ |
|
5 |
施工前应检查施工物质准备情况,确认符合要求,并应符合下列要求: (1)施工材料充足,能保证正常的、不间断的施工。 (2)施工所需的工具设备(辘驴、绳索、挂钩、料斗、模板、软梯、空 压机和通风管、低压变压器、手把灯等)必须完好、有效。 (3)系入孔内的料斗应由柔性材料制作。_______________ |
|
6 |
当土层中有水时,必须釆取措施疏干后方可施工。 |
|
7 |
人工挖孔桩必须采用混凝土护壁;首节护壁应高于地面20cm;相邻护 壁节间应用锚筋相连。护壁强度达5MPa后方可开挖下层土方。施工中 必须按施工设计要求的层深,挖一层土方施做一层护壁,严禁超要求开 挖、后补做护壁的冒险作业。_____________________ |
|
8 |
人工挖孔作业过程中应满足下列要求: (1)每孔必须两人配合施工,轮换作业。孔下人员连续作业不得超过 2h,孔口作业人员必须监护孔内人员的安全。 (2)孔下操作人员必须戴安全帽Q (3)桩孔周围2m范围内必须设护栏和安全标志,非作业人员禁止入 内。3m内不得行驶或停放机动车。 (4)严禁孔口上作业人员离开岗位,每次装卸土、料时间不得超过 |
53
|
Irnino (5) 土方应随挖随运,暂不运的土应堆在孔口 Im以外,高度不得超 过1m。孔口 Im范围内不得堆放任何材料。 (6)料斗装土、料不得过满。 (7)孔口上作业人员必须按孔内人员指令操作辘辅。向孔内传送工具 等必须用料斗系放,严禁投扔。 (8)必须自上而下逐层开挖,每层挖土深度不得大于IOOCm,松软土 质不得大于50cm,严禁超挖。 (9)作业人员上下井孔必须走软梯。 (10)暂停作业时,孔口必须设围挡和安全标志或用盖板盖牢,阴暗时 和夜间应设警示灯。_________________________ | |
|
9 |
施工中孔口需用垫板时,垫板两端搭放长度不得小于1m,垫板宽度不 得小于30cm,板厚不得小于5cm。孔径大于Im时,孔口作业人员应 系安全带并扣牢保险钩,安全带必须有牢固的固定点。________ |
|
io- |
料斗和吊索具应具有轻、柔、软性能,并有防坠装置。 |
|
∏ |
孔内照明必须使用36V(含)以下安全电压。 |
|
12 |
人工挖孔作业中,应检测孔内空气质量,确认符合国家现行标准的要求, 并应满足下列要求: (1)孔内空气中氧气浓度应符合现行《缺氣危险作业安全指南》 (GB8958)的有关要求;有毒有害气体浓度应符合本《指南》附录N的 有关要求。 (2)现场必须配备气体检测仪器。 (3)开孔后,每班作业前必须打开孔盖通风,经检测氧气、有毒有害 气体浓度在要求范围内并记录,方可下孔作业;检测合格后未立即进入 孔内作业时,应在进入作业前重新进行检测,确认合格并记录。 (4)孔深超过5m后,作业中应强制通风。_______________ |
|
13 |
施工现场应配有急救用品(氧气等)。遇塌孔、地下水涌出、有害气体等 异常情况,必须立即停止作业,将孔内处人员立即撤离危险区。严禁擅 自处理、冒险作业。_____________________________ |
|
14 |
两桩净距小于5m时,不得同时施工,且一孔浇筑混凝土的强度达5MPa 后,另一孔方可开挖。_________________________ |
|
15 |
夜间不得进行人丁•挖孔施工。 |
|
16 |
人工挖孔过程中,必须设安全管理人员对施工现场进行检查监控,掌握 各桩孔的安全状况,消除隐患,保持安全施工。____________ |
|
17 |
挖孔施工中遇岩石爆破时,孔口应覆盖防护,爆破施工应符合有关安全 作业要求。_______________________________ |
|
18 |
人工挖孔施工过程中,现场应设作业区,其边界必须设围挡和安全标志、 警示灯,非施工人员禁止入内。____________________ |
54
表4.2基坑施工风险防控对策及建议
|
说明 基坑施工的风险防控应重点考虑基坑坍塌事故、淹溺事故及爆炸事故等。 | |
|
序 号 |
风险防控对策及建议 |
|
1 |
基坑尺寸应能满足基础安全施工和排水要求,基坑顶面应有良好的运输通 |
|
2 |
当挖土深度超过5m或发现有地下水和土质发生特殊变化时,应根据现场 实际情况确定边坡坡度或采取支护措施;基坑支护应根据土质情况、施工 荷载、施工周期和现场情况进行施工专项设计,并符合现行《建筑基坑支 护技术指南》(JGJI20)的有关要求。______________________ |
|
3 |
开挖中发现危险物、不明物等严禁敲击和擅自处理。 |
|
4 |
基坑临近各类管线、建(构)筑物时,开挖前应按施工组织设计的要求实施 拆移、加固或保护措施,经检查符合要求后,方可开挖。_________ |
|
5 |
土层中有水时,应在开挖前进行排降水,先疏干再开挖,不得带水挖土。 |
|
6 |
开挖中,出现基坑顶部地面裂缝、坑壁坍塌或涌水、涌沙时,必须立即停 止施工,人员撤离危险区,待采取措施确认安全后,方可恢复施工。 |
|
7 |
基坑开挖与支撑、支护交叉进行时,严禁开挖作业碰撞、破坏基坑的支护 结构。_______________________________________ |
|
施工现场附近有电力架空线时,应设专人监护。 | |
|
基坑外堆土时,堆土应距基坑边缘Im以外,堆土高度不得超过1.5m。 | |
|
10 |
人工清基应在挖掘机停止运转,且挖掘机指挥人员同意后进行,严禁在机 械回转范围内作业Q___________________________ |
|
11 |
基坑内应设安全梯或土坡道等攀登设施。 |
|
12 |
基坑排降水时应: (1)基坑范围内有地下水,需降水施工时,应根据水文地质和现场环境 状况进行施工设计。 (2)在水深超过1.2m的水域作业,必须选派熟悉水性的人员,并应采取 防止溺水的措施。____________________________ |
|
13 |
导流施工时应: (1)宜在枯水季节进行。 (2)施工前应对现场情况进行调查,掌握现场的工程地质、水文地质情 况和河湖的水深、流速、最高洪水位、上下游闸堤情况与施工范围内的地 上、地下设施现况,编制导流施工设计,制定相应的安全技术措施。 (3)施工前应向海事管理部门申办施工手续,并经批准。________ |
|
14 |
地基处理应: (1)爆破施工应符合现行《爆破安全指南》(GB 6722)的有关要求。 (2)施工前,必须由具有相应爆破设计资质的企业进行爆破设计,编制 爆破设计书或爆破说明书,并制定专项施工方案,要求相应的安全技术措 施,经市、区政府主管部门批准,方可实施。 (3)爆破施工必须由具有相应爆破施工资质的企业承担,由经过爆破专 |
55
|
业培训、具有爆破作业上岗资格的人员操作。 (4)爆破前应对爆破区周围的环境状况进行调查,了解并掌握危及安全 的不利环境因索•,采取相应的安全防护措施。 (5)露天爆破装药前,应与气象部门联系,及时掌握气象资料,遇雷电、 暴雨雪来临;大雾天气,风力大于六级等恶劣天气时,必须停止爆破作业一 |
表4∙3水上群桩施工风险防控对策及建议
|
说明 水上群桩施工的凤险防控应重点考虑起重事故、船撞事故,一平台坍塌事故等。 | |
|
序 号 |
风险防控对策及建议 |
|
1 |
应根据桩径、桩深、工程和水文地质与现场环境等状况选择适宜的施工方 法和机具,并要求制定相应的安全技术措施。______________ |
|
2 |
作业平台应根据施工荷载、水深、水流、工程地质状况进行施T专项设计, 其高程应在施工期间的最高水位70Cm以上。_______________ |
|
施工中应与海事管理部门密切沟通,确保航道运输安全。 | |
|
4 |
施工中应密切关注气候环境变化情况,尤其需重点关注风速、潮汐等不利 因素。_______________________________________ |
|
4 |
泥浆护壁成孔时孔口应设护筒。埋设护筒后至钻孔之前,应在孔口设护 栏和安全标志。_____________________________ |
|
5 |
护壁泥浆应满足下列要求: (1)泥浆原料应为性能合格的粘土或其他符合环保要求的材料。 (2)泥浆不断循环使用过程中应加强管理,始终保持泥浆性能符合要求C (3)现场应设泥浆沉淀池,泥浆残渣应及时清理并妥善处理,不得随意 排放,污染环境。 (4)泥浆沉淀池周围应设防护栏杆和安全标志。_____________ |
|
6 |
钻孔作业应满足下列安全要求: (1)施工场地应平整、坚实;现场应划定作业区,非施工人员禁止入内。 (2)施工现场附近有电力架空线路时,,施工中应设专人监护。 (3)钻机运行中作业人员应位于安全处,严禁人员靠近和触摸钻杆;钻 具悬空时严禁下方有人O 74)钻孔过3中,应经常检查钻渣并与地质剖面图核对,发现不符时应 及时采取安全技术措施。 (5)钻孔应连续作业,建立交接班制,并形成文件。 (6)成孔后或因故停钻时,应将钻具提至孔外置于地面上,关机、断电 并应保持孔内护壁措施有效,孔口应采取防护措施。 (7)钻孔作业中发生坍孔和护筒周围冒浆等故障时,必须立即停钻;钻 机有倒塌危险时,必须立即将人员和钻机撤至安全位置,经技术处理并确 认安全后,方可继续作业。 (8)施工中严禁人员进入孔内作业。 (9)冲抓钻机钻孔,当钻头提至接近护筒上口时.,应减速、平稳提升, |
56
|
不得碰撞护筒•,作业人员不得靠近护筒•,钻具出土范围内严禁有人。 (10)正、反循环钻机钻孔均应减压钻进,即钻机的吊钩应始终承受部分 钻具质量,避免弯孔、斜孔或扩孔。 (11)使用全套管钻机钻孔时,配合起重机安套管人员应待套管吊至安装 位置,方可靠近套管辅助就位,安装螺栓;拆套管时,应待被拆管节吊牢 后方可拆除螺栓。___________________________ |
表4∙4支架法施工风险防控对策及建议
|
说明 支架法施工的风险防控应重点考虑坍塌事故、高处坠落事故等类型。 | |
|
序 号 |
风险防控对策及建议 |
|
1 |
支架法施工前,应根据结构特点、混凝土施工工艺和现行的有关要求对支 架进行施工专项安全设计,并制定安装、拆除程序及安全技术措施。 |
|
2 |
使用材料应满足下列要求: (1)制作支架的材质、应符合现行国家相关技术标准的要求。 (2)钢管支架及其配件应由具有资质企业生产,具有合格证,并经验收 确认质量合格。 (3)周转使用的钢管支架及其配件,使用前应经检查,不得有裂纹、变 形和腐蚀等缺陷。____________________________ |
|
3 |
支架立柱应置于平整、坚实的地基上,立柱底部应铺设垫板或混凝土垫块 扩散压力;支架地基处应有排水措施,严禁被水浸泡。_________ |
|
4 |
支架的立柱应设水平撑和双向斜撑,斜撑的水平夹角以45。为宜;立柱高 于5m时,水平撑间距不得大于2m,并在两水平撑之间加剪刀撑。 |
|
支架高度较高时,应设一组缆风绳。 | |
|
6 |
在河水中支搭支架应设防冲撞设施,并应经常检查防冲撞设计和支架状 况,发现松动、变形、沉降应及时加固。__________________ |
|
7 |
支架跨越公路时应满足下列要求: (1)施工前,应制定模板、支架支设方案和交通疏导方案并经道路交通 管理部门批准。 (2)模板、支架的净高•、跨度应依道路交通管理部门的要求确定,并设 相应的防撞设施和安全标志。 (3)位于路面上的支架四周和路面边缘的支架靠路面一侧必须设防护桩 和安全标志,阴暗时和夜间必须设警示灯。 (4)安装时必须设专人疏导交通。 (5)施工期间应设专人随时检查支架和防护设施,确认符合方案要求。 |
|
8 |
支架跨越铁路时应满足下列要求: (1)施工前,应制定模板、支架支设方案,并经铁路管理部门. (2)模板、支架的净空、跨度必须依铁路管理部门的要求要求。 (3)模板、支架安装前,铁路管理单位派出的监护人员必须到场。 (4)施工过程中必须符合铁路管理部门的要求。_____________ |
57
|
(5)列车通过时,严禁安装模板、支架和在铁路限界内作业C (6)铁路管理部门允许施工作业的限界,应采取封闭措施,保持铁路正 常运行和现场人员的安全。______________________ | |
|
9 |
支架搭设应满足下列要求: (1)立杆应竖直,2m高度的垂直偏差不得大于1.5cm;每搭完一步支架 后,应进行校正。立杆的纵、横间距应符合施工设计的要求,每搭完一步 支架后,应进行校正。 (2)可调底座的调节螺杆伸出长度超过30Cm时,应采取可靠的固定措施。 (3)满堂红支架的四边和中间每隔四排立杆应设置一道纵向剪刀撑,由 底至顶连续设置。 (4)高于4m的满堂红支架,其两端和中间每隔四排立杆应从顶层开始向 下每隔两步设置一道水平剪刀撑。___________________ |
|
10 |
支架安装完成后,应对节点和支撑进行检查、确认符合设计要求,经验收 合格,并形成文件后,____________________________ |
|
11 |
支架应按照施工设计要求的方法、程序拆除;严禁使用机械牵引、推倒的 方法拆除。_________________________________ |
|
12 |
拆除前,应先清理施工现场,划定作业区。拆除时应设专人值守,非作业 人员禁止入内;拆除作业必须由作业组长指挥,作业人员必须服从指挥, 步调一致,并随时保持作业场地整洁、道路畅通。____________ |
|
13 |
拆除作业应自上而下进行,不得上下多层交叉作业。 |
|
14 |
支架的拆除时间,应根据结构的特点、部位和混凝土达到的强度确定。 |
|
15 |
拆除支架时,必须确保未拆除部分的稳定,必要时应对未拆部分采取临时 加固、支撑措施,确认安全后,方可拆除。________________ |
|
16 |
拆除跨公路的支架应满足下列要求: (1)拆除前,应指定支架拆除方案和交通疏导方案,并经道路交通管理 部门批准。 (2)拆除吋应设专人疏导交通。 (3)拆除材料应及时运出现场,经检查确认道路符合交通管理部门要求, 方可恢复交通。______________________________ |
|
17 |
拆除跨铁路的模板、支架应符合下列要求: (1)拆除前,应制定支架拆除方案,并经铁路管理部门批准。 (2)拆除前,铁路管理部门派出的监护人员必须到场。 (3)拆除过程中必须符合铁路管理部门的要求,列车通过时,严禁拆除 作业。 (4)拆除材料应及时运出现场,严禁占用铁路限界放置;拆除完毕,应 由铁路管理部门派人验收,确认合格,并办理手续。___________ |
|
18 |
支架法施工中应对各种不良气候因素的密切监测,并对支架立柱基础沉降 应做好监控。______________________________ |
58
表4.5墩柱(塔)施工风险防控对策及建议
|
说明 墩柱(塔)施工的风险防控应重点考虑坍塌事故、高处坠落事故等类型。 | |
|
序 号 |
风险防控对策及建议 |
|
1 |
采用液压滑动模板施工应符合下列安全要求: (1)滑模施工应符合现行《液压滑动模板施工安全技术指南》(JGJ 65)的 有关要求。 (2)参加滑模作业的人员必须进行安全技术培训,考核合格方可上岗。 (3)滑模施工中应经常与当地气象台站取得联系,遇有雷雨、六级(含) 以上大风时,必须停止施工,并将作业平台上的设备、工具、材料等固定 牢固,人员撤离,切断通向平台的电源。 (4)采用滑模施工的墩台周围必须划定防护区,警戒线至墩台的距离不 得小于结构物高度的1/10,且不得小于IOm。不能满足要求时,应采取有 效的安全防护措施。 (5)滑模施工应根据墩台结构、滑模工艺、使用机具和环境状况对滑模 进行施工设计,制定专项施工方案,采取相应的安全技术措施。 (6)液压滑动模板应由具有资质的企业加工,具有合格证书和全部技术 文件,进场前应经验收确认合格,并形成文件。 (7)滑升作业前,应检查模板和平台系统,确认符合设计要求;检查电 气接线;检查液压系统,确认各部油管连接牢固、无渗漏,并经试运行确 认合格,形成文件。 (8)滑模系统应由专业作业组操作,经常维护,发现问题及时处理。 (9)浇注和振捣混凝土时不得冲击、振动模板及其支撑;滑升模板吋不 得进行振捣作业。 (10)滑升过程中,应随时检查,保持作业平台和模板的水平上升,发现 问题应及时‘采取措施。 (H)夜间施工应有足够的照明。便携式照明应采用36V(含)以下的安全 电压。固定照明灯具距平台不得低于2.5m。 (12)拆除滑模装置必须按专项方案要求进行。_____________ |
|
2 |
采用支架模板法时应根据结构特点、混凝土施工工艺和现行的有关要求对 支架进行施工专项安全设计,并要求安装、拆除程序和安全技术措施。 |
表4.6悬臂拼装施工风险防控对策及建议
|
说明 悬臂拼装施工的风险防控应重点考虑坍塌事故、物体打击事故等类型。 | |
|
序 号 |
风险防控对策及建议 |
|
1 |
悬拼施工应对墩顶段浇注托架、墩顶段临时锚固、悬拼吊装系统、挠度控 制和合拢进行施工设计。________________________ |
|
悬拼吊装前应对悬拼吊装系统进行检查、试运转,并按至少130%设计荷 | |
59
|
载进行试吊,确认符合要求并形成文件后,方可正式起吊;吊机每次移位 后必须检查其定位和锚固,确认符合要求后,方可起吊。________ | |
|
3 |
桥墩两侧悬拼施工进度应一致,保持对称、平衡,不平衡偏差必须符合设 计要求。____________________________________ |
|
4 |
大雨、大雪、大雾、沙尘暴和六级(含)凤以上等恶劣天气必须停止作业。 |
|
5 |
悬拼法架设连续梁、悬臂梁时墩顶现浇段与桥墩之间应设临时锚固或临 时支承,使其能承受悬拼施工节段产生的不平衡力矩,待全部块件安装完 毕后方可拆除临时锚固或支承。____________________ |
|
6 |
T型刚构或悬臂梁的挂孔架设中,移运挂孔预制梁需经过悬臂端时-,应对 悬臂梁结构进行验算,确认符合设计要求,并形成文件。________ |
|
7 |
跨越通行的公路、铁路及航道架梁时应与相关主管部门取得联系,商定方 案和安全防护措施,并经批准。_____________________ |
|
8 |
梁段拼装完毕后,应按设计要求程序拆除拼装施工临时设施Q |
表4∙7悬臂浇筑施工风险防控对策及建议
|
说明 悬臂浇筑的风险防控应重点考虑坍塌事故、高处坠落事故等类型。_____ | |
|
序 号 |
风险防控对策及建议 |
|
1 |
挂篮应进行施工设计,其强度、刚度、稳定性应满足施工各阶段坡大荷载 组合的要求。_______________________________ |
|
2 |
悬臂浇注应满足下列安全要求: (1)施工前应对墩顶段浇注托架、梁墩锚固、挂篮、梁段模板、挠度控 制和合拢等进行施工设计。 (2)墩身预埋件等应在施工过程中进行工序检查,确认位置准确和材质、 规格符合施工设计要求。 (3)浇注墩顶段(0#段)混凝土前,应对托架、模板进行检验和预压,消除 杆件连接缝隙、地基沉降和其他非弹性变形。 (4)挂篮的抗倾覆、锚固和限位结构的安全系数均不得小于2。 (5)挂篮组拼后应检查锚固系统和各杆件的连接状况,经验收并进行承 重试验确认合格,并形成文件后,方可投入使用。 (6)挂篮行走滑道应平顺、无偏移;挂篮行走应缓慢,速度宜控制在 0.1m∕min以内,并应由专人指挥。 (7)桥墩两侧梁段悬臂施工进度应对称、平衡,其不平衡偏差应符合设 计要求。____________________________________ |
|
3 |
梁桥混凝土浇筑过程中,应随时检資钢筋、波纹管和预埋件,发现位移或 松动必须及时修复,且应设专人监测模板和支架、挂篮的稳定状况,发现 异常必须立即停止浇注,并及时采取安全技术措施,经检查确认合格后, 方可恢复施工。______________________________ |
|
4 |
大雨•、大雪、大雾、沙尘暴和六级(含)凤以上等恶劣天气必须停止架梁作 业。_______________________________________________ |
60
表4.8架桥机施工风险防控对策及建议
|
说明 架桥机施工的风险防控应重点考虑坍塌事故。_______________ | |
|
序 号 |
风险防控对策及建议 |
|
1 |
应根据现场条件,通航要求和河床情况,梁板外形尺寸、质量,桥梁宽度, 桥墩高度,构件存放位置,施工季节和工期要求等因素选择适宜的架梁机 械,制定合理的架设方案和相应的安全技术措施。___________ |
|
2 |
使用定型架梁设备应符合生产企业使用说明书的要求,正式吊装前应经试 吊,确认合格并形成文件。非定型架梁设施应进行施工设计,其强度、刚 度、稳定性应满足桥梁吊装过程中荷载的要求;组拼完成后应进行验收并 形成文件;在正式吊装前应经试吊,确认合格,并形成文件。______ |
|
架梁前应向全体作业人员(含机械操作工.)进行安全技术交底,并形成文件。 | |
|
4 |
在架梁过程中,施工现场必须根据环境状况设作业区,并设护栏和安全标 志,必要时应设专人值守,严禁非施工人员入内。____________ |
|
架梁过程中,应严格执行相关安全操作规程。 | |
|
6 |
大雨、大雪、大雾、沙尘暴和六级(含)风以上等恶劣天气必须停止架梁作 业。______________________________________________ |
|
7 |
桥台位置、曲线超高段等不利位置架梁,应制定详细的安全技术措施,防 止架桥机坍塌事故发生。________________________ |
|
8 |
在桥梁改、扩建工程中,架梁作业需占用现况桥面时,宜断绝交通。需不 断绝交通时•,桥面、道路通行部分的宽度应满足交通要求;作业区与通行 道之间应设围挡、安全标志、警示灯;施工期间应设专人疏导交通。施工 前应与交通管理单位研究并制定疏导交通方案,经批准后实施。_____ |
|
9 |
跨越通行的公路、铁路及航道架梁时应叮相关主管部门取得联系,商定架 设方案和安全防护措施,并经批准。___________________ |
61
附录5公路隧道典型的重大风险源风险控制建议
按照专项风险评估确定的风险等级,隧道坍塌事故可从前期调查、开 挖作业、支护方式、监控量测、二次衬砌、安全教育等方面分别制定具体 措施,可参照表5-1。
表5-1隧道坍塌事故控制措施建议
|
控制措施 |
等级IV |
等级m |
等级π |
|
(1)前期调查_________________________________________ | |||
|
①资料收集 |
收集相关地质资料及周边工程施工记 录、事故记录(包括自然灾害)等。 |
最好收集上述资 料。__________ | |
|
②洞口段 |
对有关滑坡、岩体崩塌等观测。 |
对是否需要观测 进行论证。 | |
|
③断层、破祥再 |
接近断层、破碎带时•,应采用超前地质预报等方式进行确认。 | ||
|
④浅埋段 一 |
进行地表沉降、拱顶下沉等观测。 | ||
|
(2)开挖作业__________________________________________ | |||
|
①开挖方式 |
根据地质条件、施 工条件选择适当的 开挖方式,并根据 情况进行超前支 护。___________ |
不良地质条件下应讨论改变施工方法 及是否进行超前支护。 | |
|
②危石 |
a)应分段仔细检查; b)钻孔作业前后、 仔细检查,并去 C)地震后应检查以. |
暴破段并清除危石。 爆破后、废渣处理时及处理后,应进行 除。 上地点。__________________ | |
|
(3)支护___________________________________________________ | |||
|
①喷射混凝土 |
a)开挖后迅速喷射混凝土。_________________ | ||
|
b)根据情况对掌 子面喷射混凝 土 Q_________ |
对于地质不良段应讨论确定。 | ||
|
C)根据情况二次 喷射混凝土。 |
对于地质不良段应讨论确定。 | ||
|
d)采用钢筋网、 喷射混凝土进 行加固。 |
对于地质不良段应讨论确定。 | ||
62
|
控制措施- |
等级IV |
等级III |
等级II |
|
②锚杆 |
a)锚杆应根据地质条件,采用固结性好并便于施工的方式 打设。 b)施工时,应进行拉拔试验确认其性能。_________ | ||
|
③钢拱架支护 |
a)缩小钢拱架的 间隔。 b)扩大钢拱架的 断面。 c)使用适合围岩 条件的底板、垫 板。 d)讨论钢拱架的 形状是否适合。 |
不良地质路段应缩小。 不良地质路段扩大。 不良地质路段应使用合适的底板、垫 板。 不良地质路段应讨论其形状。 | |
|
(4)监控量测 |
a)根据地质条件和施工情况进行适当的监控量测。 | ||
|
b)缩小监控量测 间隔O c)增加监控量测 频度。 |
不良地质路段应缩小。 不良地质路段应增加频度。 | ||
|
d)根据监控量测、 采取有效的加固 |
观察的结果,初期支护发生变形时,应 措施。___________________ | ||
|
(5)二次衬砌 |
a)讨论是否需要 采用仰拱进行 断面闭合及尽 早浇筑衬砌等 问题。 b)根据情况,可 考虑是否采用 临时性衬砌。 |
不良地质路段应对是否闭合及尽早衬 砌进行讨论 应对临时衬砌进行讨论。 | |
|
(6)防坍塌的培训 |
应对以下内容进行方 a)坍塌事故的危险, b)防止事故发生的, c)检查方法(检查内 d)发生险情时的应 |
1关培训: 性 対策及注意事项 容及时间) 急措施_______________ | |
按照专项风险评估确定的风险等级,隧道瓦斯爆炸事故,可从前期资 料收集、施工中调查、可燃气体检测、通风、警报装置、火源管理•、应急 措施、防瓦斯培训等方面制定具体对策措施,可参照表5-2。
63
表5-2隧道瓦斯爆炸事故控制措施建议
|
控制措施 |
等级IV |
等级nI |
等级II |
|
(1)前期资料收 集 |
根据地形、地质资料收集周边可燃性气 体信息;收集周边已完工或在建隧道工 程可燃性气体的产生状况、气体爆炸事 |
根据需要,收集周边 已完工或在建隧道 工程可燃性气体的 情况。________ | |
|
故、气体爆炸的对策搭湧 |
也等负科。 | ||
|
(2)施工中调查 |
根据开挖面的观察结 果,进行钻探或超前地 质预报,对气体的涌出 量、气体压力、成分等 进行调查______ |
根据开挖面观察结果,讨论确定是否 进行钻探或超前地质预报。 | |
|
(3)可燃气体检 测 ①检测设备 |
同时使用便携式和固定式检测器。 |
使用便携式检测器。 | |
|
制定检测器的检查、标定要求。 | |||
|
②检测方法 |
在开挖面顶端、隧道中间、模板台车、电气设备等附近,设定 检测可燃气体浓度的位置。指定瓦斯检测员,进行检测。 | ||
|
在可燃气体容易停滞的场所,设置固定 式检测器,实时进行检测。_______ |
施工开始后,如有需 要应经常进行测定。 | ||
|
在作业开始前、爆破前后、地震后、低 气压等情况,使用便携式检测器进行精 确测定。_________________ |
在当天作业开始前 等进行测定。 | ||
|
除可燃气体浓度外,氧气浓度、气压、洞 需测定。 |
内的温度、风速等也 | ||
|
③信息沟通 机制______ |
确定检测结果的信息沟通机制。特别应明确出现异常值时,向 现场负责人报告的渠道和机制。______________ | ||
|
④记录、保 存 |
记录并整理施工中的各种检测结果,分析可燃气体的变化趋 势。_______________________________________ | ||
|
(4)通风 ①设备、方 式 |
选定适合隧道断面、长度的通风方式。 在可能产生可燃性气体的施工区域,设置能充分稀释产生气体 的换气设备。_________________________ | ||
|
②通风竖井 |
通风设备不能将气体 浓度控制在爆炸极限 范围外时,应设置通凤 竖井。__________ |
对通风竖井的 设置进行论 证。 | |
|
(5)警报装置 |
设置能检测瓦斯异常 情况,并迅速通知附近 作业人员的自动警报 装置。__________ |
讨论警报装置的种类、功能,采用在 出现异常时能迅速向隧道内施工人 员发出警报的装置。 | |
|
制定警报的标准、拉响警报时的行动要求,并向相关人员公告。 | |||
|
制定警报装置的检查、维护标准。 | |||
|
制定检查员,在每天作业前对警报装置进行检查。 | |||
64
|
控制措施- |
等级IV |
等级m~ |
等级π |
|
(6)火源管理 ①火的管理 |
制定隧道内用火标准,并向相关人员公告。_________ | ||
|
将香烟、火柴、打火机、 普通灯、相机用闪光灯 等可能成为火源的物 品在洞口标示,向相关 人员公告,禁止将上述 物品带入隧道内。另 外,还应实施进洞前随 身物品检查等具体措 施。_____________ |
原则上禁止带入火源,并进行标示。 | ||
|
在隧道内,将动火作业 变更为不用火的方法 或转移到洞外作业。 a)着火用具由作业主 管进行保管。 b)动火前对周围的气 体浓度进行测定并 确保安全。 c)用火过程中,配监 火人,由监火人进 行气体浓度的测 定O 制定包含以上要求的 动火作业管理规定,并 贯彻落实。_______ |
在隧道内进行 动火作业时, 提前提出申 请。 在作业前、作 、也中进行气体 浓度测定,以 确保安全。 |
在隧道内用火时,应 提前提出申请,并采 取必要的措施。 | |
|
②机电设备防爆 |
在可燃性气体浓度可 能达到爆炸极限范围 场合使用的机电设备 应具有防爆性能。 制定防爆设备维护、检 查的标准,以维持防爆 性能。__________ |
在机电设备附近测定可燃气体浓度, 并根据需要采用具有防爆性能的设 备。 | |
|
③电气设备绝冢' |
为防止放电、电火花的发生,检查电气设备的绝缘情况。 | ||
|
使用耐火性电缆。 |
讨论使用耐火 性电缆。 |
根据需要讨论是否 使用耐火性的电 缆。___________ | |
|
④爆破 |
爆破作业,采用三级以 上煤矿许用炸药。 | ||
|
⑤其他 |
为防止服装、通风管等的静电,采取防 止带电、接地等措施。 | ||
65
|
控制措施- |
等级IV |
等级ra |
等级π |
|
(8)应急措施-①应急工具 |
在必要的场所设置应急处理用具,向相关人员公示设置场所和 使用方法。__________________________ | ||
|
②应急演家- |
模拟发生紧急事件,实施应急避难演练。 - | ||
|
(9)防瓦斯培训 |
培训围绕下列内容: a)可燃性气体的性质 b)气体爆炸的危害 c)可燃性气体的检测 d)通风 e)火源管理 f)应急处置措施_____________________ | ||
按照专项风险评估确定的风险等级,隧道涌水突泥事故可从前期资料 收集、施工计划、开挖作业、警报装置、应急措施、防涌水突泥培训等方 面分级制定具体对策措施,可•参照表5-3。
表5・3隧道涌水突泥事故控制措施建议
|
控制措施 |
等级IV |
等级UI |
等级h |
|
(1)前期资料收 集 |
收集项目周围已完工和在建隧道工程出 现涌水情况的资料。 |
根据需要,对周围 隧道工程出现涌 水情况的资料进 行收集。______ | |
|
(2)施工计划 |
在前期调查的基础上,选择适合地质条件 的辅助施工方法,如钻排水孔、设置集水 坑、降低地下水位、止水施工法。 |
必要时,选择适当 的辅助施工方法。 | |
|
(3)开挖作业 ①水平钻孔 |
采取长距离钻孔,进 行涌水调查及排水, 根据需要可以改变 开挖方法_____ |
进行短距离钻孔。 | |
|
②集水坑 |
采用水平钻孔进行 排水,作业途中有障 碍时,应设置集水 坑C______________ |
讨论集水坑是否设置。 | |
|
③止水施工法 |
排水较为困难时,使 用帷幕注浆。 |
根据需要,部分地 段进行帷幕注浆。 |
根据需要,讨论是 否进行帷幕注浆。 |
|
④测量管理 |
测量洞内的涌水量、地下水位、水质的变 化等。 |
根据需要,测量洞 内的涌水量、地下 水位、水质的变化 等情况。 | |
66
|
控制措施- |
等级IV |
等级HI |
等级II |
|
采用洞外现有水井或设置观测井的方式, 测量地下水位及水质。 |
根据需要,采用调 查现有水井或观 测井的方法测量 地下水位及水质。 | ||
|
连续调查开挖面的 理质变化并进行图 /j ʌ O |
根据需要连续调查开挖面的地层变化 并进行图示。 | ||
|
⑤信息沟通机 制 |
明确测量结果的联络及报告机制。 | ||
|
⑥记录及保存 |
记录并整理施工中的各项测量结果,根据数据把握涌水的危险 | ||
|
(4)警报装置 |
应设置发生紧急情况的警报装置。 发出警报的标准、警报的种类、警报后的应急行动等应提前确 定,并通知到相关人员。 应确定警报装置检修及维护的标准C____________ | ||
|
(5)应急措施 ①应急器械 |
应将紧急情况下使用的器械设置在必要的位置上,并将其位置 及使用方法通知相关人员。_________________ | ||
|
②排水设备 |
根据预测涌水量、隧道断面积、隧道长度、坡度等因素,设置 有充分排水能力的排水设备。________________ | ||
|
③避难训练一 |
进行紧急情况避险训练。 - | ||
|
④救护训练一 |
进行紧急情况的人员救护训练。 | ||
|
(6)防涌水培训 |
培训围绕下列内容: (1)涌水的危险性 (2)防止事故发生的措施及注意事项 (3)检查方法 ⑷发生紧急情况时的对策________________ | ||
67
附录6施工安全风险评估报告格式
(1)封面
封面示例见图6-1 o
(2)扉页一
① 扉页一应注明:施工安全风险评估报告编制单位名称(加盖公章)。
②评估小组负责人,并应亲笔签名。
③扉页示例见图6-2o
(3)扉页二
评估小组人员名单利职称,并应亲笔签名。
(4)概述
(5)目录
(6)正文
(7)附件
68
评估项目名称(二号宋体)
施工安全风险评估报告(一号黑体加粗)
评估报告完成日期(三号宋体加粗)
图6-1评估报告封面示例
69
评估项目名称(三号宋体)
施工安全风险评估报告(二号宋体加粗)
编制单位:(四号宋体加粗)
评估小组负责人:(四号宋体加粗) 日期:(四号宋体加粗)
图6-2评估报告扉页示例
70
